預壘樁:
邊灌邊提、趁未凝插籠與跳打順序

更新於 2026-09-13 撰稿:豐有工程

預壘樁的順序跟一般場鑄樁是反的——不是先放鋼筋籠再灌漿, 而是先把砂漿灌滿,再趁未凝把籠插進去。 原因是孔壁沒有套管護著,一刻都不能空。 這篇整理的是預壘樁實際怎麼施作,以及跳打順序為什麼不能省。

一、預壘樁是什麼

預壘樁的做法是:用螺旋鑽桿鑽到設計深度, 再從鑽桿中空管由孔底把水泥砂漿壓上來, 一邊灌一邊把鑽桿等速提上去,讓砂漿由下而上填滿整個孔。 砂漿還沒凝結時,把鋼筋籠插進去。

它的順序跟一般基樁是反的

一般的場鑄樁是先放鋼筋籠、再灌混凝土; 預壘樁是先灌砂漿、再插鋼筋籠。 因為孔壁沒有套管護著,鑽桿一拔出來孔就可能縮、可能塌—— 所以砂漿必須跟著鑽桿的提升同步填進去,讓孔內從頭到尾都是滿的。 鋼筋籠只能等砂漿到位後、趁還沒凝結時插進去。

這個順序決定了預壘樁施工上幾乎所有的注意事項, 下面每一節其實都是在講同一件事的不同面向。

二、施工順序

流程是:測量放樣定出樁位 → 鋼筋籠加工檢驗 → 螺旋鑽掘至設計深度 → 自孔底灌注砂漿、邊灌邊提鑽桿 → 鋼筋籠趁未凝插入 → 依跳打順序逐支完成。 下面是七個步驟,取自我們自己的施工步驟圖說。

預壘樁施工步驟一:施工前準備與現場勘查平面圖
STEP 1施工前準備・現場勘查確認結構邊線、地下管線圖資與鄰房現況,規劃機具進出動線與作業空間

預壘樁施工步驟二:測量放樣,拉水線並噴出樁位
STEP 2測量放樣・拉水線噴樁位依結構邊線退縮拉水線,沿水線逐一噴出樁位;水線拉緊、通視,角點座標複測合格後施作

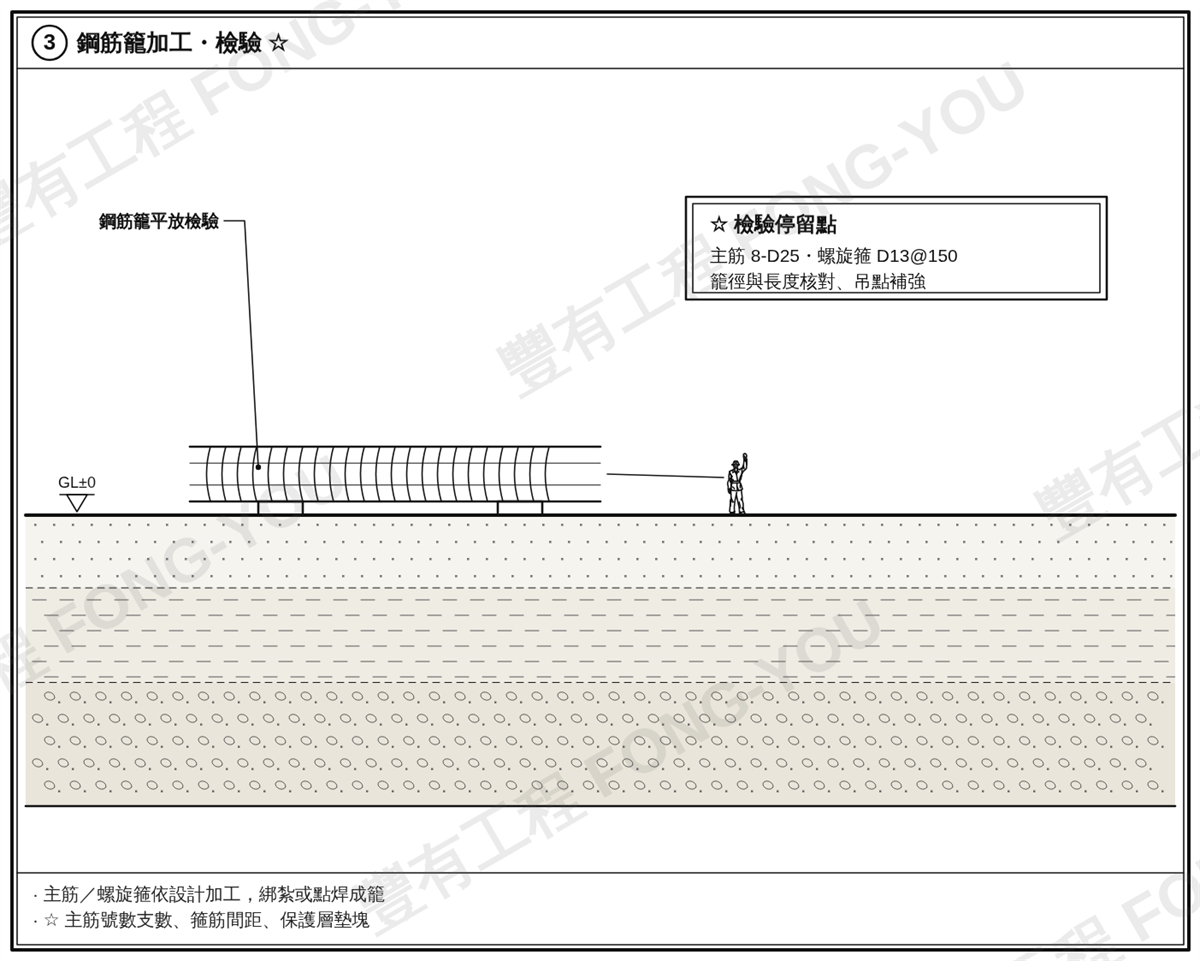

預壘樁施工步驟三:鋼筋籠加工與檢驗
STEP 3鋼筋籠加工・檢驗主筋與螺旋箍依設計加工,綁紮或點焊成籠;檢驗主筋號數支數、箍筋間距與保護層墊塊

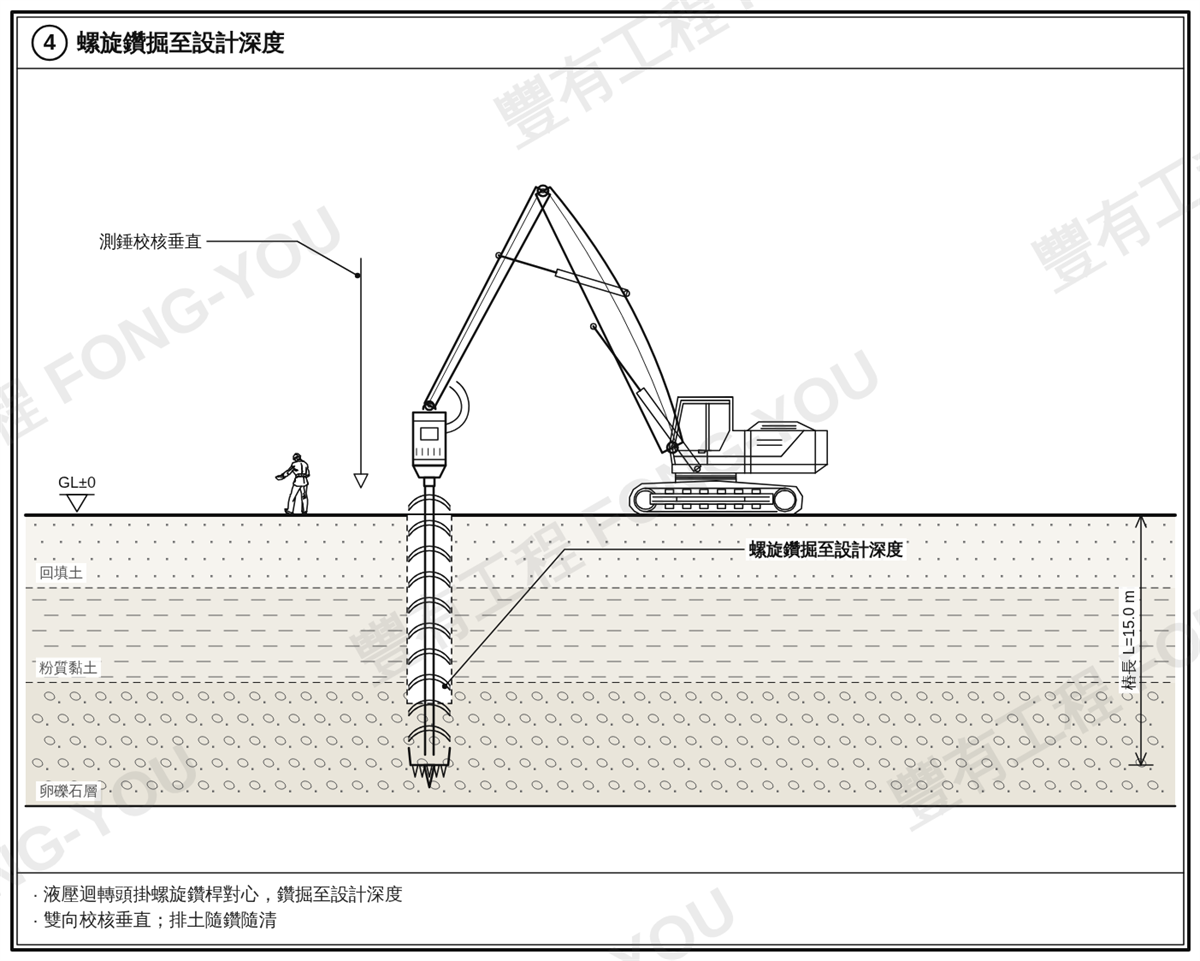

預壘樁施工步驟四:螺旋鑽桿鑽掘至設計深度
STEP 4螺旋鑽掘至設計深度液壓迴轉頭掛螺旋鑽桿對心,鑽掘至設計深度;雙向校核垂直,排土隨鑽隨清

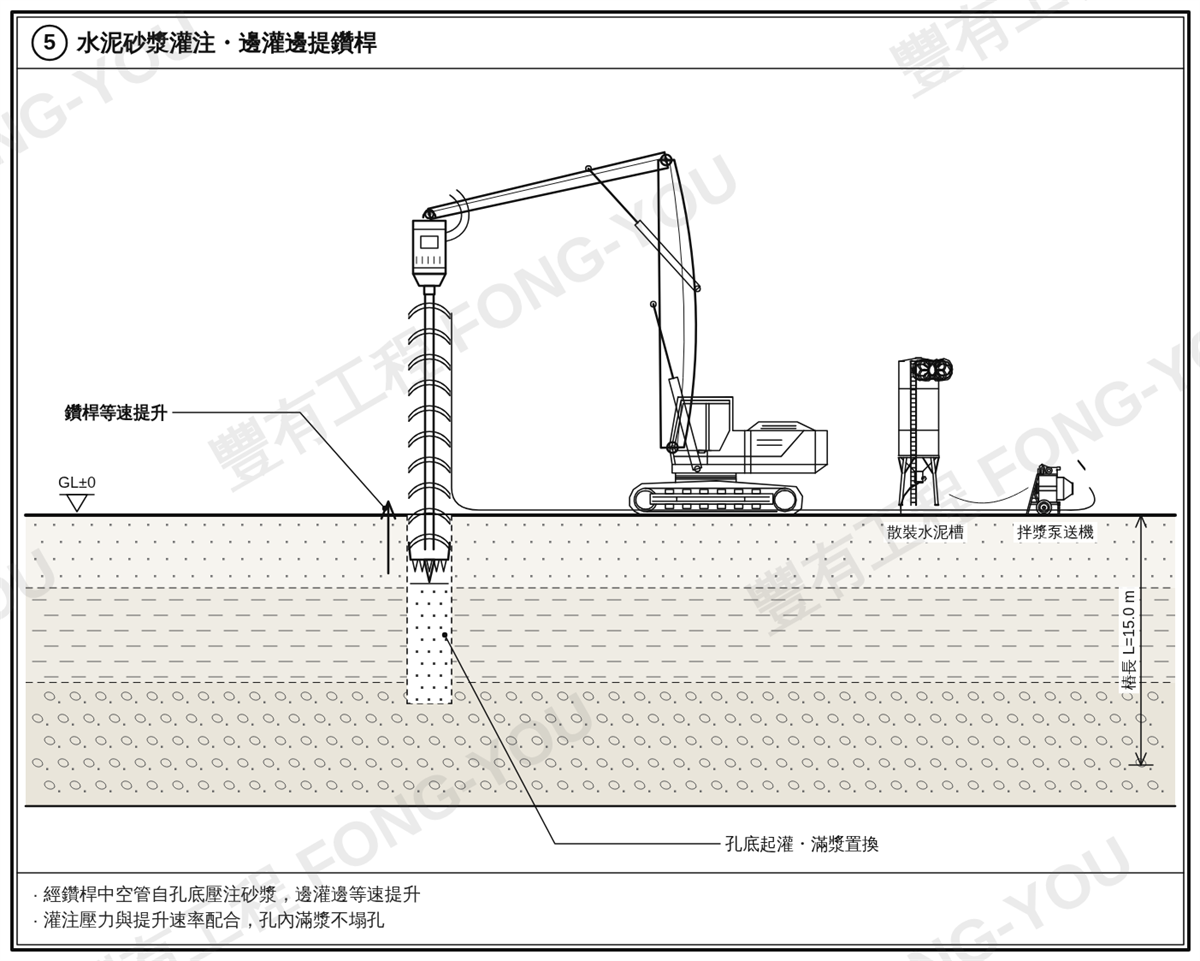

預壘樁施工步驟五:自孔底壓注水泥砂漿並等速提升鑽桿
STEP 5水泥砂漿灌注・邊灌邊提鑽桿經鑽桿中空管自孔底壓注砂漿,邊灌邊等速提升鑽桿;灌注壓力與提升速率配合,孔內滿漿不塌孔

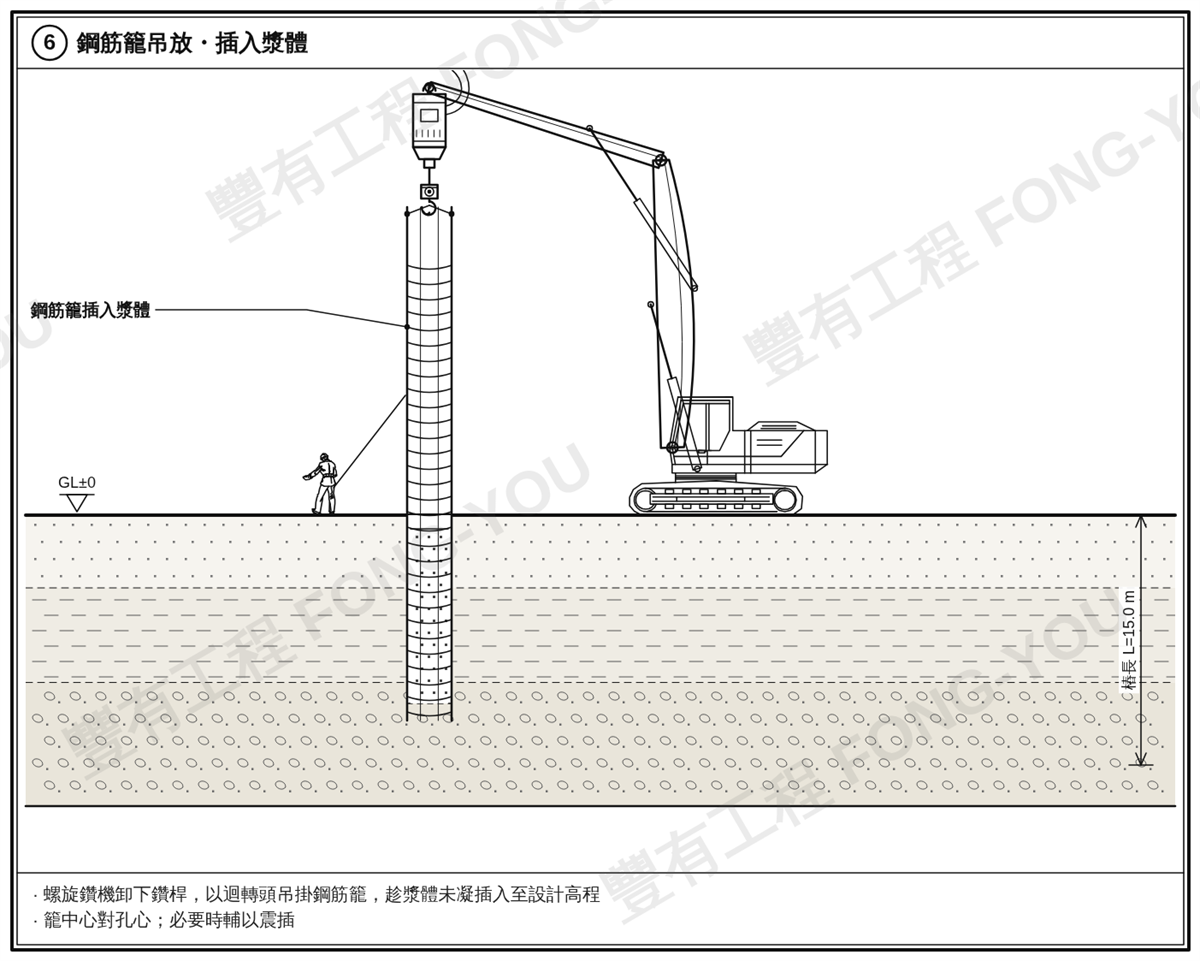

預壘樁施工步驟六:鋼筋籠吊放並趁漿體未凝插入
STEP 6鋼筋籠吊放・插入漿體鑽機卸下鑽桿、以迴轉頭吊掛鋼筋籠,趁漿體未凝插入至設計高程;籠中心對孔心,必要時輔以震插

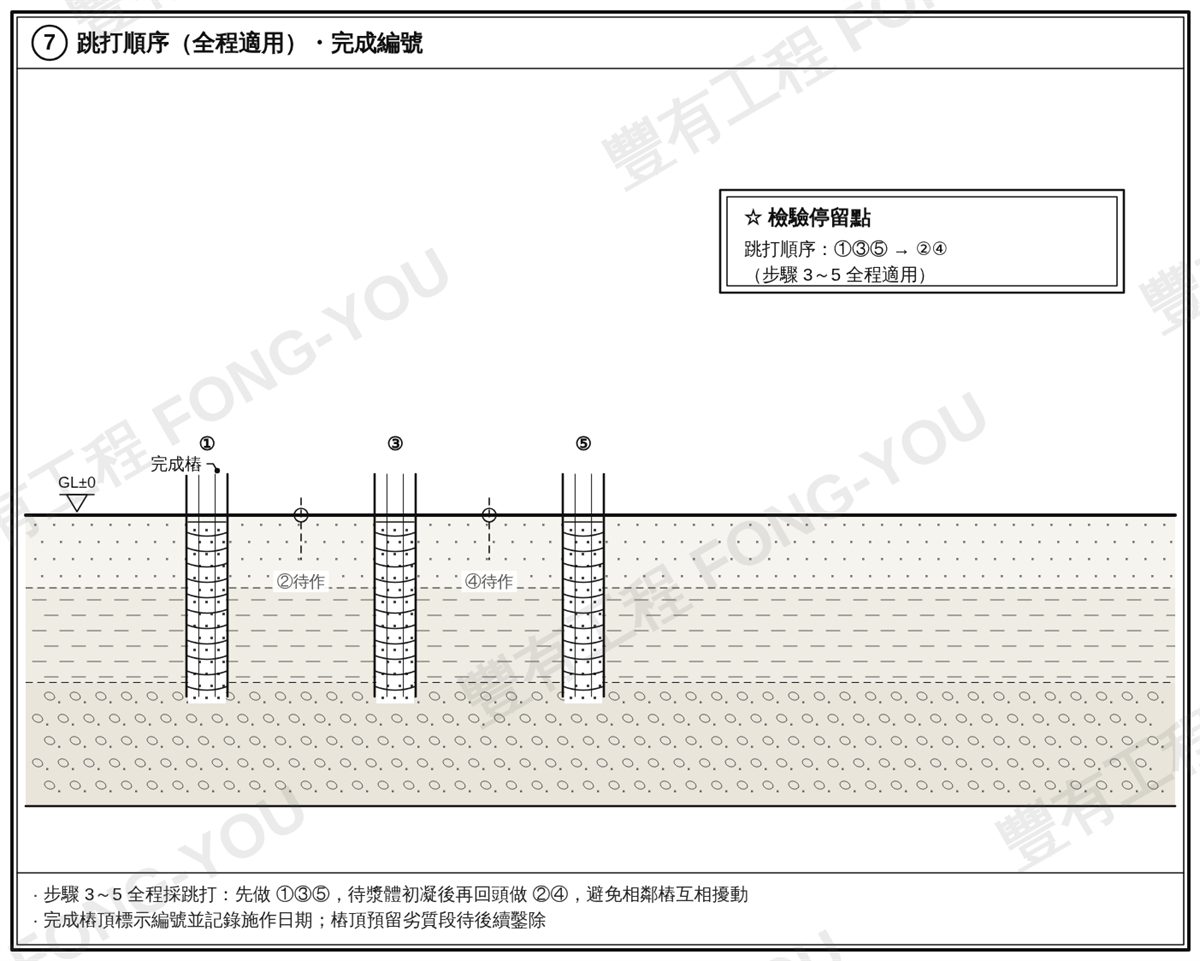

預壘樁施工步驟七:跳打順序示意與完成編號
STEP 7跳打順序・完成編號全程採跳打:先做單號樁,待漿體初凝後再回頭做雙號樁,避免相鄰樁互相擾動;完成後標示編號並記錄施作日期

圖說來源:豐有工程有限公司《施工步驟示意圖》FY-PLG-01 預壘樁(螺旋鑽掘工法) (點擊看完整圖說)。 本圖著作權屬豐有工程有限公司所有。
圖說中標註的鋼筋規格、樁長與土層為繪圖示意,實際依各案場設計圖與地質鑽探報告為準。

三、灌漿與提升鑽桿:速率要配合

這是預壘樁最吃師傅經驗的一段:灌注壓力與鑽桿提升速率必須互相配合, 目標只有一個——孔內隨時保持滿漿。

而這一段的結果,當下從地面上是看不到的。 鑽桿提完、孔口是滿的,不代表五公尺以下也是滿的。 所以這一步靠的不是事後檢查,是過程中的速率控制本身。

四、鋼筋籠要「趁未凝」插入

砂漿灌完,鑽機卸下鑽桿、換吊鋼筋籠,插進還沒凝結的漿體裡,直到設計高程。 籠中心要對孔心,必要時輔以震插。

這一步有時間壓力。砂漿一旦開始凝結,籠就插不下去了—— 插到一半卡住,上不去也下不來,那支樁就只能報廢重做。 所以現場的節奏必須是連續的:鑽完就灌、灌完就插, 中間不能等料、不能換班、不能臨時去處理別的事。

所以鋼筋籠要「先做好放在旁邊」

這就是為什麼鋼筋籠的加工與檢驗排在鑽孔之前—— 主筋號數支數、箍筋間距、保護層墊塊、吊點補強, 全部要在鑽機還沒動之前就檢查完。 等砂漿灌好才發現籠子綁錯,時間根本不夠重做。

五、跳打順序:整個工法最重要的一條紀律

預壘樁不能照順序一支接一支打過去。 我們的圖說把這件事單獨列成一個步驟,而且標註「步驟三~五全程適用」。

做法是跳著做:先做單號樁, 等它的漿體初凝之後,再回頭做中間的雙號樁。

為什麼一定要跳

因為剛灌好的樁,裡面是還沒凝結的流體。 這時候如果緊鄰它的位置開始鑽孔,螺旋鑽桿的迴轉與振動會直接擾動旁邊那支—— 輕則樁身變形,重則新孔把旁邊未凝的砂漿吸走、兩支樁互相破壞。

而且這種損壞完全埋在地下,事後查不出來。 等到開挖面下去、壁體出現缺口或滲水,才知道當初哪裡沒跳好。

跳打會拉長工期,這是工法本身的成本

跳打代表機具要來回移動、要等初凝。 這不是效率問題,是這個工法的必要條件—— 排工期的時候就要把它算進去, 不能在現場為了趕進度把跳打省掉。

六、完成編號與樁頂處理

每支樁完成後在樁頂標示編號並記錄施作日期。 在跳打的施工方式下,這件事特別重要—— 現場同時會有「已完成」「初凝中」「待作」三種狀態的樁位, 沒有編號與日期,根本分不清哪一支可以接著做旁邊。

另外,樁頂會預留一段劣質段,待後續鑿除。 原因跟其他灌注樁一樣:灌到最上面時,被置換上來的浮漿聚在頂端, 那一段品質必然較差,多灌一段、事後鑿掉,露出健全面再接續施作。

七、報價需要哪些資料,以及影響單價的因素

要準備的資料

手上資料不齊也沒關係,先把有的傳過來,我們會告訴你還缺什麼。

影響單價的因素

報價時我們會一併說明是哪些因素造成的價差,不會只丟一個數字給你。

八、常見問題

預壘樁為什麼是先灌砂漿、再插鋼筋籠?

因為孔壁沒有套管護著。鑽桿一拔出來孔就可能縮或塌,所以砂漿必須隨著鑽桿提升同步 由孔底往上填滿,讓孔內從頭到尾都是滿的。鋼筋籠只能等砂漿到位後、趁還沒凝結時插入。 這跟一般場鑄樁「先放籠、再灌漿」的順序相反。

什麼是跳打順序,為什麼一定要跳打?

跳打是指不照順序一支接一支施作,而是先做單號樁,待漿體初凝後再回頭做中間的雙號樁, 鑽掘、灌漿、插籠全程適用。原因是剛灌好的樁裡面還是未凝結的流體, 緊鄰它鑽孔會因迴轉與振動直接擾動,造成樁身變形,或把旁邊未凝的砂漿吸走。 這種損壞埋在地下、事後查不出來。跳打會拉長工期,這是工法本身的必要成本。

鋼筋籠插不到設計高程怎麼辦?

插入必須趁漿體未凝時進行,籠中心對孔心,必要時輔以震插。 如果砂漿已經開始凝結導致籠子卡住,上不去也下不來,那支樁只能報廢重做—— 所以現場節奏必須連續:鑽完就灌、灌完就插,鋼筋籠也要在鑽孔前就加工檢驗完成備妥。

樁頂為什麼要預留一段再鑿除?

灌到最上面時,被置換上來的浮漿聚在頂端,那一段品質必然較差。 做法是多灌一段,後續鑿除至健全面再接續施作上方構件。

有圖說,就可以開始談
