一、中間樁與共構樁是什麼
中間樁是打在開挖區內部的垂直樁,用來承接後續水平支撐系統的重量。 擋土壁圍出開挖範圍之後,中間的跨距如果沒有東西撐著, 支撐構件本身會因為自重下垂——中間樁解決的就是這件事。
共構樁則是在中間樁的功能之外,還要承受施工構台的荷重—— 構台本身的材料自重,加上構台上機具與材料的重量。 也就是說,同一支樁同時扛兩套載重系統。
因為多了施工構台那一份荷重,共構樁的承載需求明顯高於單純的中間樁, 設計上的樁長、樁徑與是否需要根固都要另外評估。 這件事在設計階段就要釐清——一支樁到底是純中間樁,還是共構樁, 直接決定它要用哪一種作法做。
兩者在打設的施工程序上相同,我們自己的圖說也是併在同一張講; 差別在於載重條件,以及由此決定的樁體規格與工法選擇。

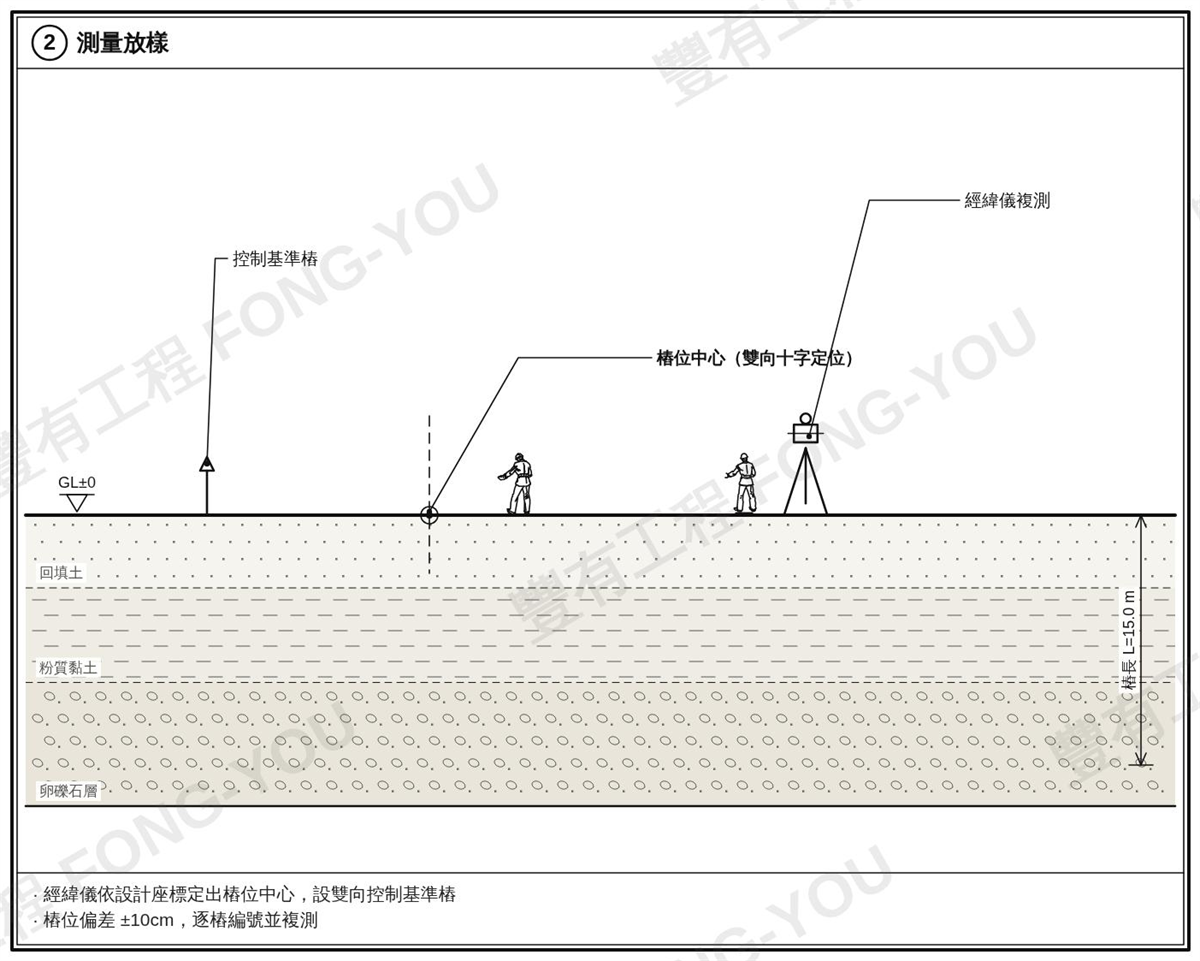

擋土樁是沿著一條線排出來的,放樣用拉水線就夠; 中間樁是散布在開挖區裡的獨立點位, 所以放樣必須用經緯儀依設計座標逐支定出中心、設雙向控制基準樁、逐樁編號。 這是兩種不同的放樣邏輯。
二、施工順序:直接打設

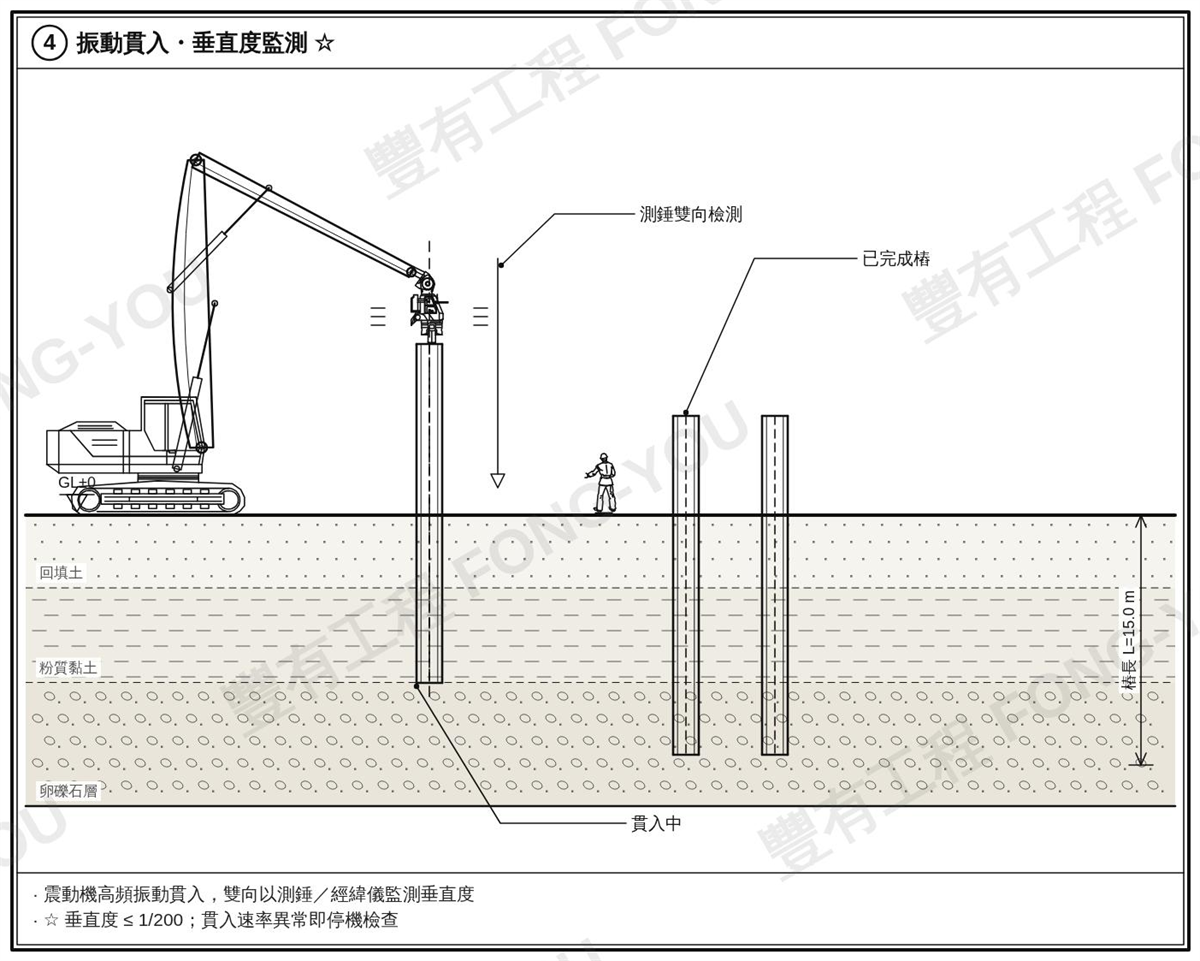

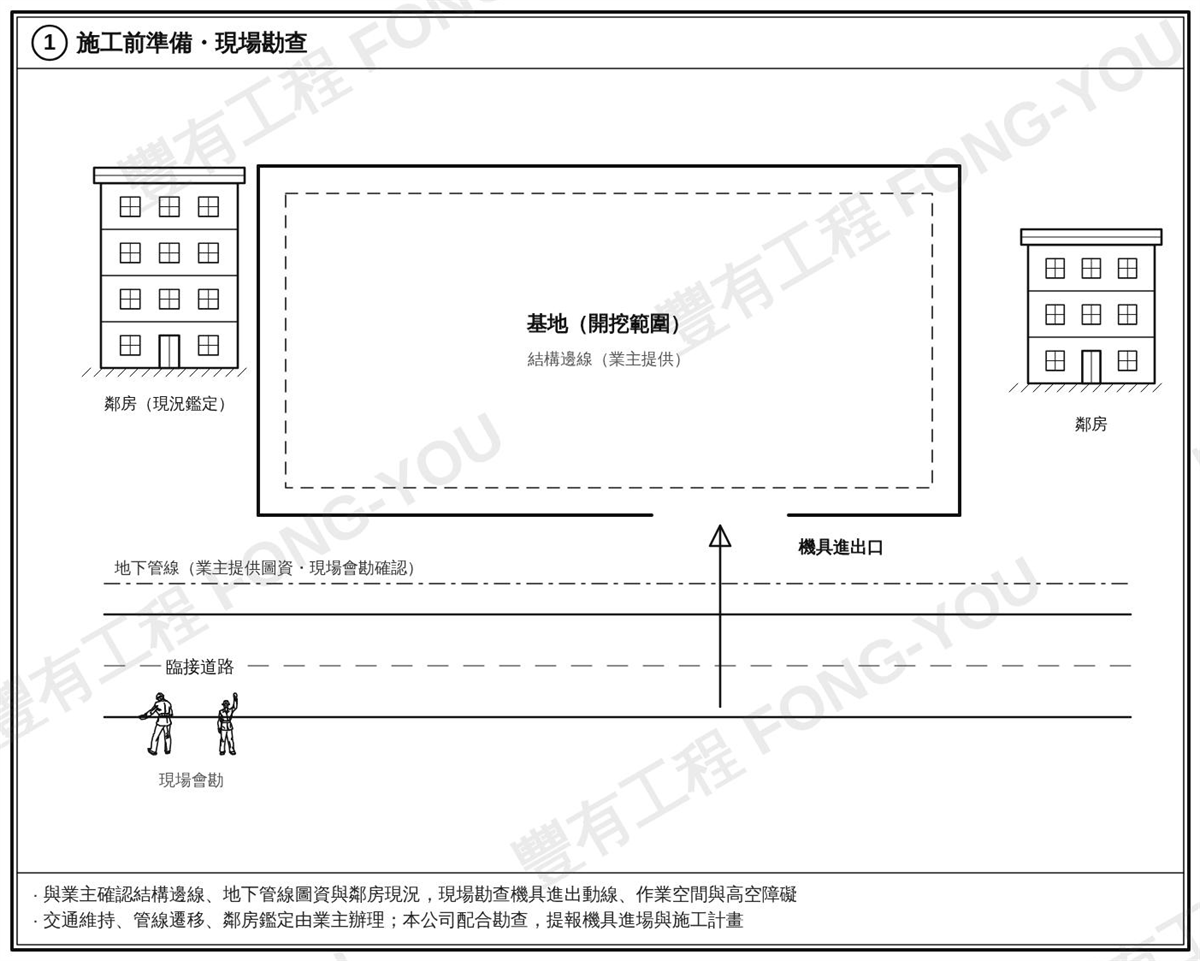

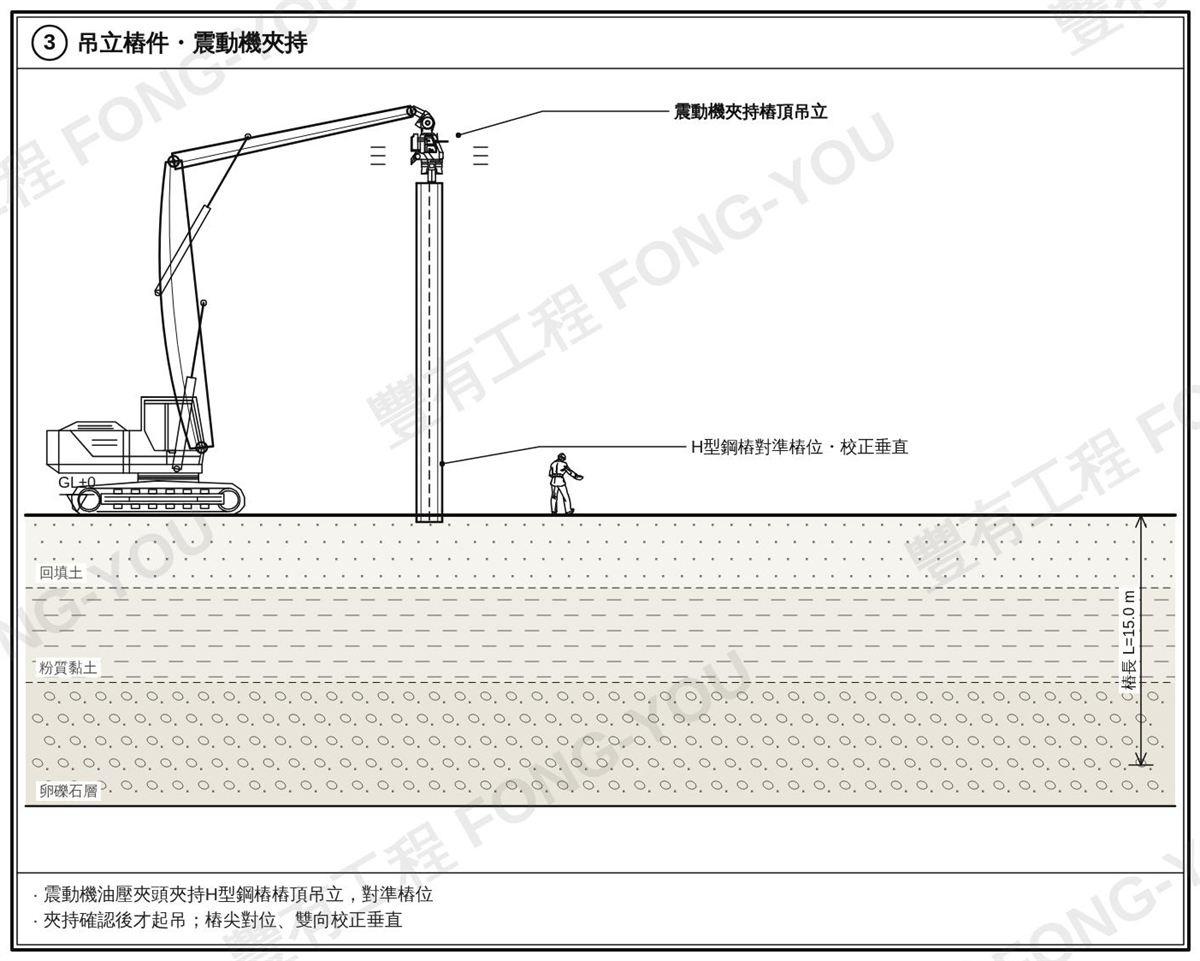

最單純的作法是直接打設:測量放樣定出樁位中心 → 吊立夾持 → 振動貫入 → 全數完成複測 → 開挖至最終面後處理止水板。 下面是六個步驟,取自我們自己的施工步驟圖說。

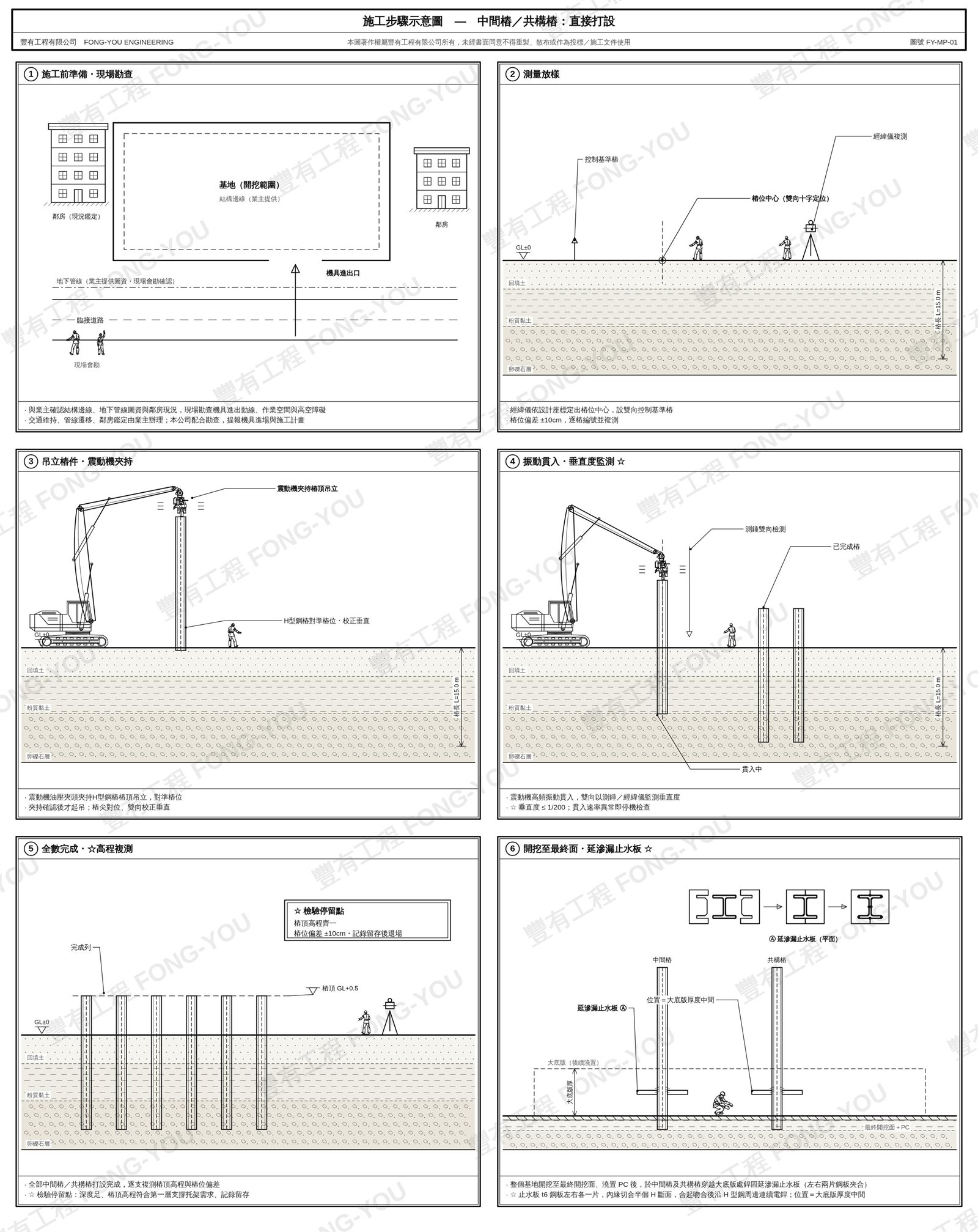

圖說來源:豐有工程有限公司《施工步驟示意圖》FY-MP-01 中間樁/共構樁:直接打設 (點擊看完整圖說)。
本圖著作權屬豐有工程有限公司所有。
圖說中標註的樁規格、樁長與土層為繪圖示意,實際依各案場設計圖與地質鑽探報告為準。
三、樁頂高程為什麼要逐支複測

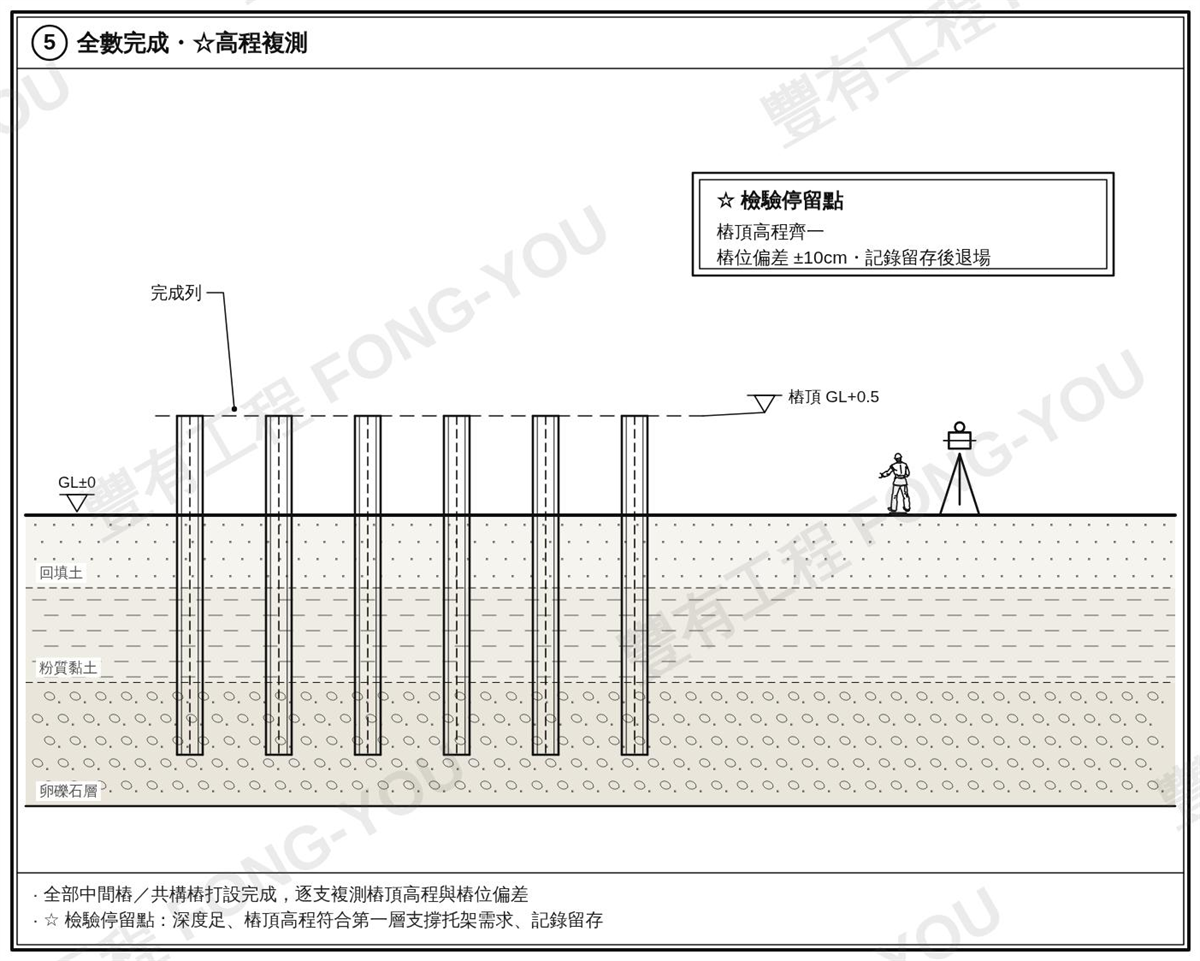

中間樁打完之後有一道檢驗停留點:逐支複測樁頂高程與樁位偏差, 合格才記錄留存、退場。
原因在於中間樁的樁頂高程不是自己的事—— 它要能配合後續第一層支撐托架的需求。 高程差一點,托架就得另外調整; 而且中間樁一旦打進去,高程不足沒有辦法補,只能重做。
樁位偏差同理。中間樁是獨立點位,每一支都對應設計圖上一個位置, 偏了就是偏了——它不像排樁還能靠後面幾支把壁線拉回來。
四、打不下去的時候:三種引孔作法
遇到卵礫石層或硬層,中間樁同樣會打不到設計深度。 處理方式跟擋土樁一樣是先引孔,依地層條件有三種:
| 作法 | 怎麼做 | 圖號 |
|---|---|---|

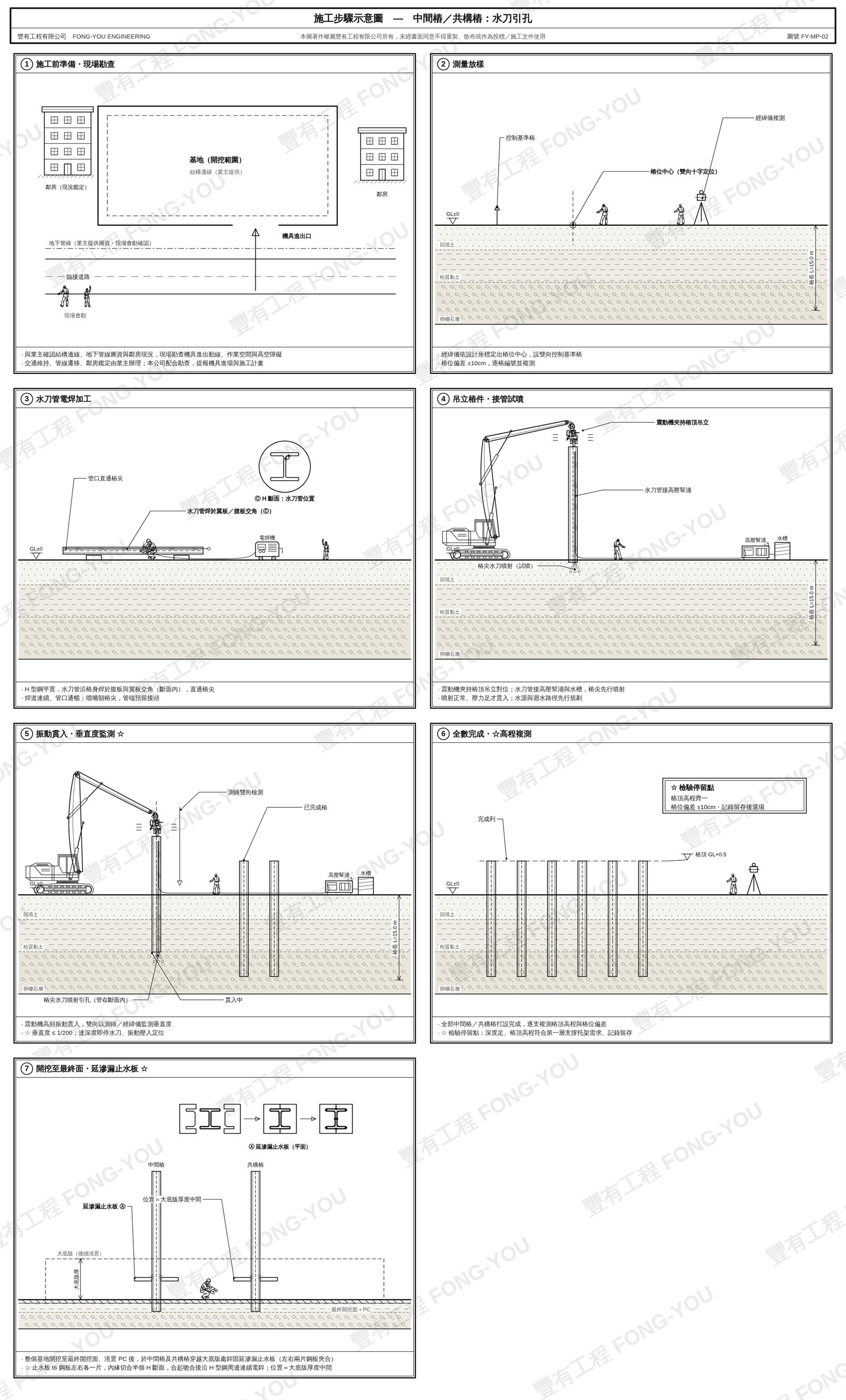

| 水刀引孔 | 施工前先把水刀管沿樁身焊在腹板與翼板的交角內側、直通樁尖,焊道連續;吊立時先接高壓幫浦與水槽試噴,噴射正常、壓力足才開始貫入,樁尖邊噴射邊振動壓入 | FY-MP-02 |

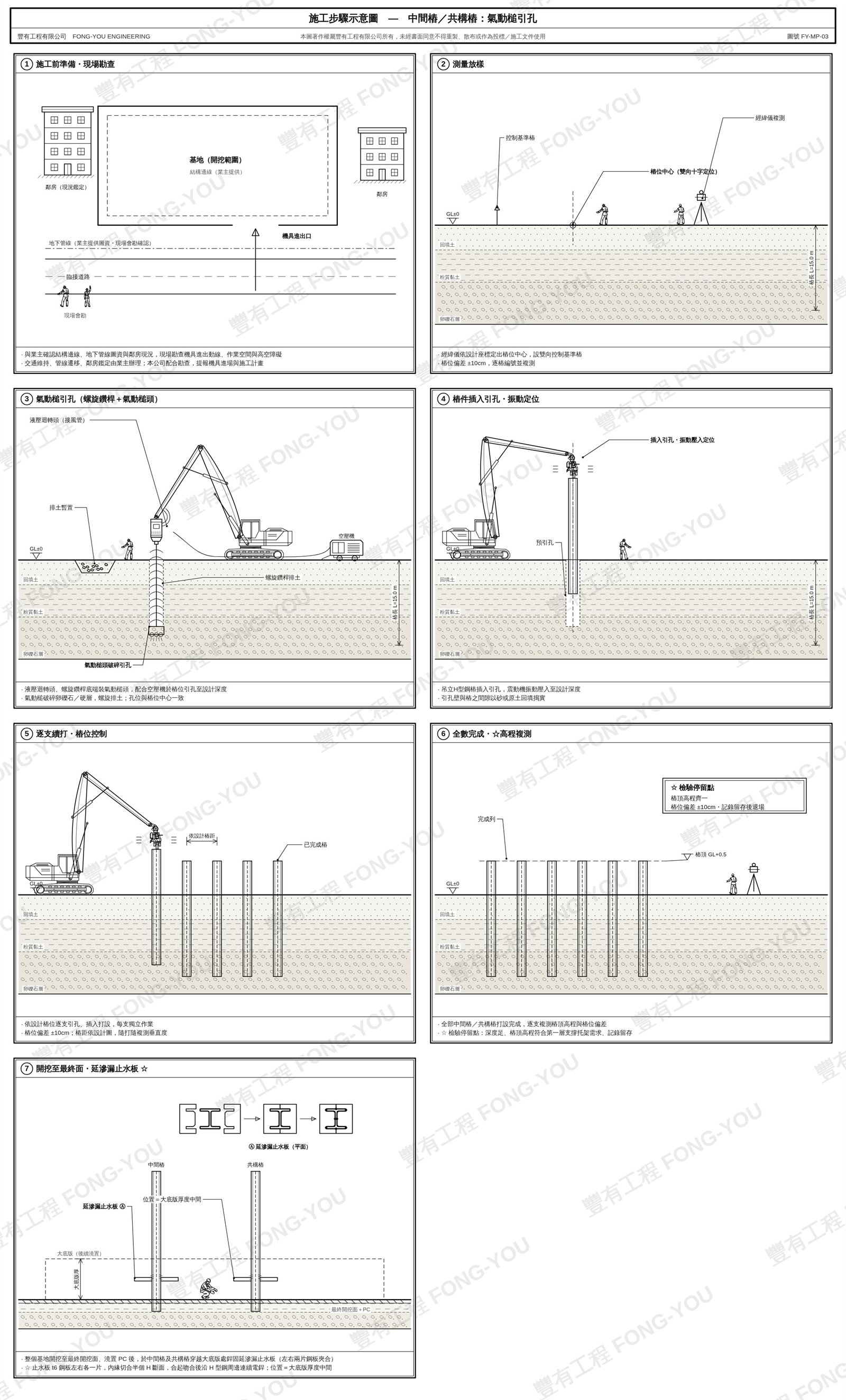

| 氣動槌引孔 | 液壓迴轉頭帶螺旋鑽桿、底端裝氣動槌頭,配合空壓機在樁位破碎引孔至設計深度,螺旋排土;再把樁件插入引孔振動壓入,引孔壁與樁之間的間隙以砂或原土回填填實 | FY-MP-03 |
| 氣動槌+水刀 | 兩者併用:先以氣動槌破碎硬層引孔,再插入已焊水刀管的樁件,邊噴射邊振動打設至設計高程 | FY-MP-04 |
水刀引孔有一個容易被忽略的前置作業:水刀管要先焊上去。 管子焊在腹板與翼板的交角、藏在 H 斷面內側,樁件下去的時候就自己帶著引孔工具。 這一段是在地面平置時做的電銲加工,不是到了樁位才處理—— 也就是說,決定要不要用水刀,比開始打樁更早。
五、需要承載力時:根固工法
前面講的都是把樁打進土裡。但當中間樁需要更明確的端點承載時, 做法不一樣——改用根固工法:先鑽孔、灌注水泥砂漿, 再把型鋼插進還沒凝結的砂漿裡,等砂漿硬化之後型鋼與地層才結合成一體。
剪力釘要先焊
根固工法有一個關鍵的前置作業:在型鋼與根固段重疊的範圍內焊上剪力釘, 規格與道數依設計。 這道工序的目的是讓型鋼與根固砂漿確實握裹—— 沒有剪力釘,硬化後的砂漿與光滑的鋼面之間只靠摩擦力, 承載傳遞就不可靠。
施作上要注意的是焊後除渣、檢查無漏銲。 這一段是在地面把型鋼平置時做的, 等樁件吊到孔口才發現漏焊,整支就得放下來重來。
順序:鑽孔 → 灌漿 → 插樁 → 假固定
鑽掘的深度要到根固底,而根固底通常深於型鋼本身的貫入深度—— 也就是型鋼下方還有一段純砂漿。 灌注時經鑽桿中空管自孔底壓注水泥砂漿,邊灌邊等速提升鑽桿, 由下而上把孔內的土水置換成砂漿,過程中孔內要保持滿漿不塌孔。
砂漿還沒凝結時把型鋼垂直插入,插到底之後孔口要用楔形塊做假固定, 防止砂漿硬化前型鋼傾斜或下沉。 假固定要等隔天砂漿硬化之後才拆——這一天不能省。
圖說來源:豐有工程有限公司《施工步驟示意圖》FY-MP-05 中間樁/共構樁:根固工法(螺旋鑽掘・水泥砂漿) (點擊看完整圖說),共 8 個步驟。
六、全套管式引孔根固
地層條件更差、或承載要求更高的時候,還有一種作法: 以全套管搖管機引孔,孔內配置鋼筋籠,再灌注根固混凝土, 型鋼與鋼筋籠一起下去。
大致的順序是:
- 鋼筋籠先在地面加工、檢驗合格
- 全套管搖管機對心定位,首節套管迴轉壓入穩定地層,吊車配合逐節接管
- 套管內以鯊魚頭(抓斗)掘削取土,套管隨掘進同步跟進護壁
- 掘至設計深度,以水尺實測孔深、測錘雙向檢測垂直度(檢驗停留點)
- 吊放鋼筋籠、逐節搭接;型鋼吊入籠內對中,以接合筋與主筋銲接,使籠與樁成一體
- 籠與型鋼整體緩降至設計高程
- 以特密管由下而上置換澆置根固混凝土
- 初凝後套管拔至混凝土面以上,孔口以楔形塊雙向假固定型鋼
- 隔日混凝土硬化後拆除假固定、拔除全部套管,根固段以上回填料回填
這個作法的工序明顯比前面幾種長,機具也多, 單價自然不同——它解決的是前面幾種作法解決不了的地層與承載條件, 不是拿來當通用作法用的。

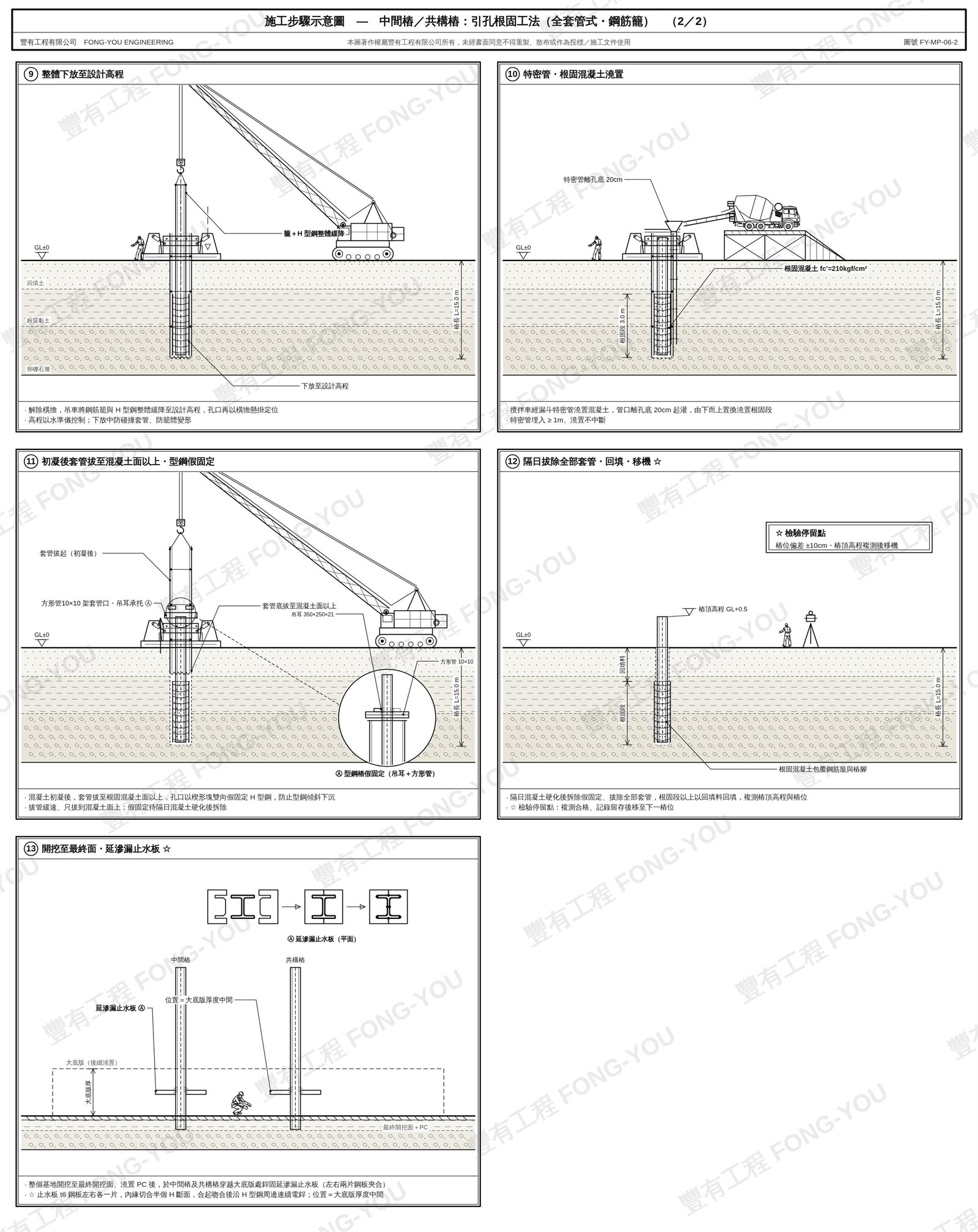

圖說來源:豐有工程有限公司《施工步驟示意圖》FY-MP-06 中間樁/共構樁:引孔根固工法(全套管式・鋼筋籠) (點擊看完整圖說),共 13 個步驟、分 2 張圖說(第 1 張/第 2 張)。
七、延滲漏止水板
中間樁與共構樁會穿越大底版。 鋼與混凝土的界面不會自己密合,水就沿著樁身滲進來—— 這是所有穿版構件共通的問題。
處理方式是在樁身穿越大底版的位置焊上延滲漏止水板: 左右兩片鋼板,內緣各切合半個 H 斷面,合起來剛好圍住樁身, 再沿著型鋼周邊連續電銲。

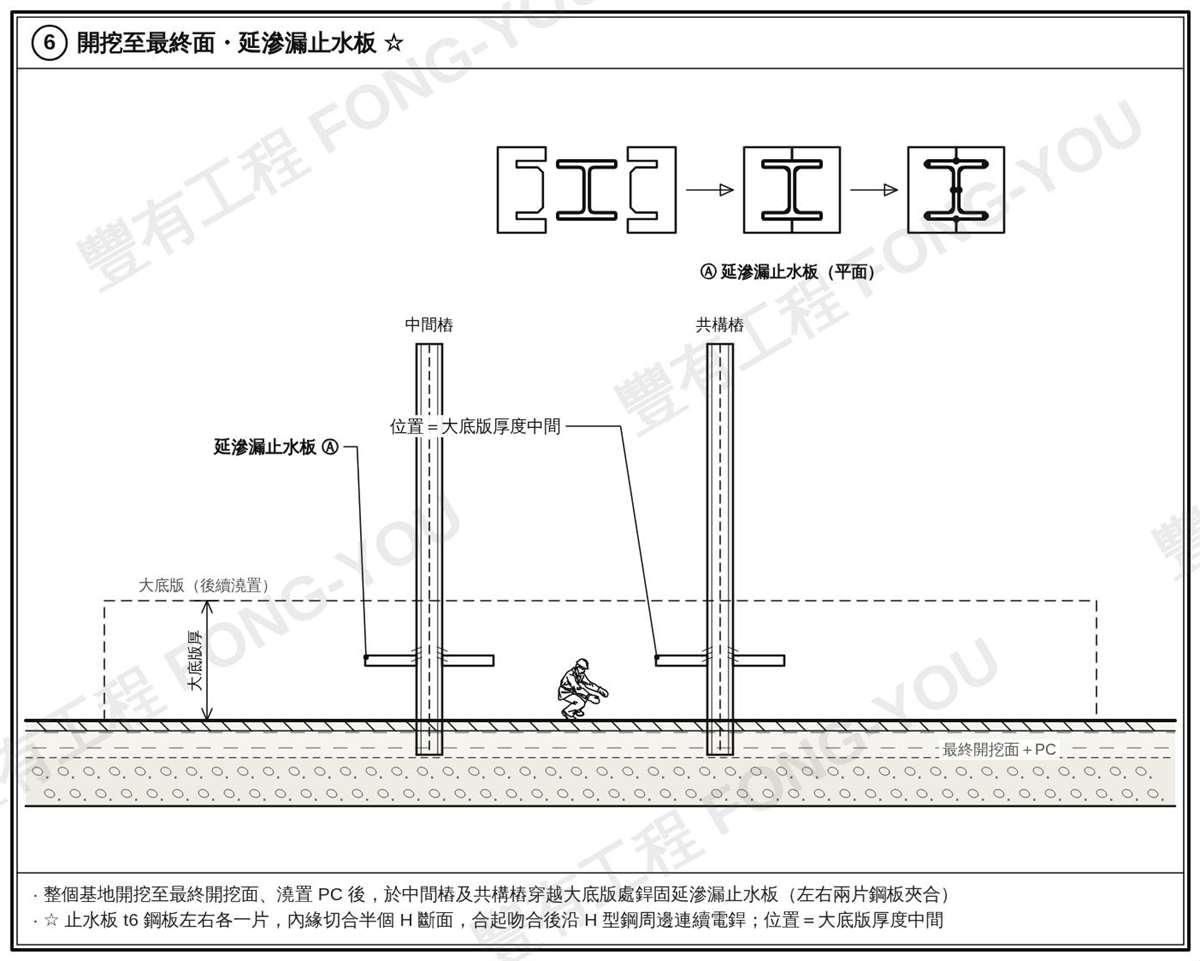

止水板不是隨便焊在樁上就好,位置要落在大底版厚度的中間。 太上面或太下面,止水板就沒有被混凝土完整包覆, 滲水路徑還是通的。 施作時機是基地開挖至最終開挖面、澆置 PC 之後。
八、報價需要哪些資料,以及影響單價的因素
要準備的資料
- 擋土支撐平面圖、剖面圖(含中間樁位置與樁頂高程需求)
- 地下結構平面圖、剖面圖
- 地質鑽探報告
- 預定工期
手上資料不齊也沒關係,先把有的傳過來,我們會告訴你還缺什麼。
影響單價的因素
- 用哪一種作法——直接打設、三種引孔、根固工法、全套管式引孔根固,工序長度差很多
- 地質條件——決定了能不能直接打設
- 樁規格、樁長與支數
- 是否需要根固,以及根固段長度與砂漿或混凝土規格
- 是否需要延滲漏止水板(共構樁與穿版位置)
- 地區與運距——機具進退場與材料運輸
報價時我們會一併說明是哪些因素造成的價差,不會只丟一個數字給你。
九、常見問題
中間樁一定要做根固嗎?
不一定。地層條件足夠、承載需求由貫入深度就能滿足時,直接打設即可。 需要更明確的端點承載,或地層無法靠貫入取得足夠承載力時,才改用根固工法。 這是設計階段依地質鑽探報告決定的,不是施工現場臨時決定。
延滲漏止水板是做什麼用的?
中間樁與共構樁會穿越大底版,鋼與混凝土的界面會滲水。 止水板是左右兩片鋼板、內緣各切合半個 H 斷面,合起來圍住樁身後沿型鋼周邊連續電銲, 位置要落在大底版厚度的中間,讓它被混凝土完整包覆,阻斷沿樁身的滲水路徑。
中間樁的樁位偏差可以多少?
依設計與規範要求,並且是逐支管制的。 中間樁是獨立點位,每一支都對應設計圖上一個位置, 不像排樁可以靠後面幾支把壁線拉回來,所以每支都要複測、記錄留存。
中間樁打不到設計深度怎麼辦?
依地層改用水刀引孔、氣動槌引孔,或兩者併用,先軟化或破碎土體再行打設。 氣動槌引孔之後,引孔壁與樁之間的間隙要以砂或原土回填填實。
