一、CCP 止水樁在做什麼
CCP 止水樁用的是高壓旋噴。 做法是把細鑽桿先鑽到改良底部深度, 再從桿身以高壓噴射水泥漿, 一邊旋轉、一邊等速把鑽桿提上來。
高壓的水泥漿在地下做兩件事:把原地的土體切碎,然後和漿液就地拌合。 鑽桿旋轉一圈,切出來的就是一個圓;一路往上提,一個個圓疊成一根圓柱體。 所以它不是「挖掉土、換材料進去」,是把原來的土就地改質。
CCP 止水樁做出來的是一道止水幕, 它要解決的是地下水從擋土壁縫隙滲進開挖區的問題。 它不承擔土壓——那是擋土壁與支撐系統的事。 把它當擋土構件用,是從根本上搞錯了對象。
也因此,CCP 的品質標準跟承重構件不一樣: 它不是比強度,而是比連續性—— 一道幕上只要有一個沒接好的縫,整道幕的效果就等於零。 下面幾乎每一節講的都是這件事。
二、施工順序

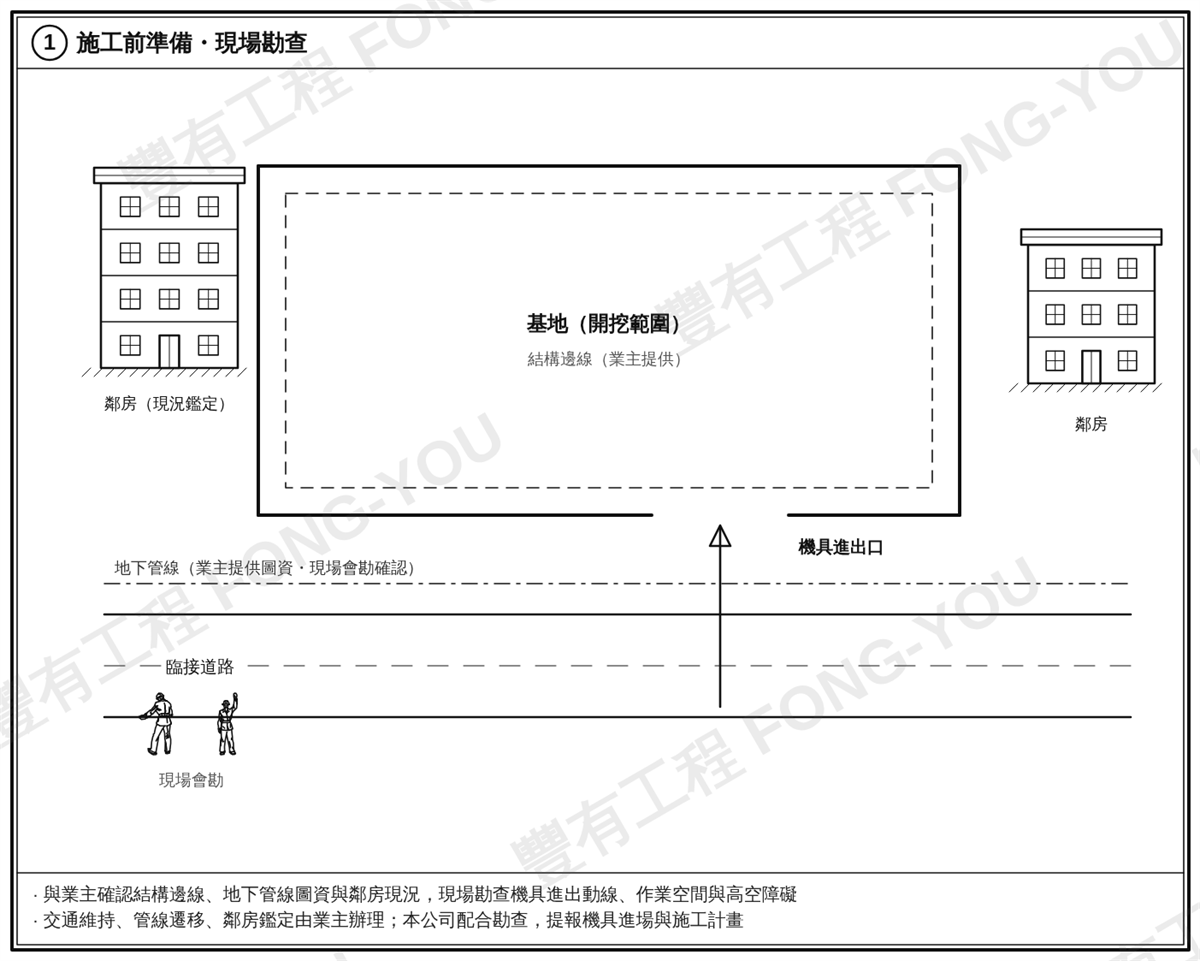

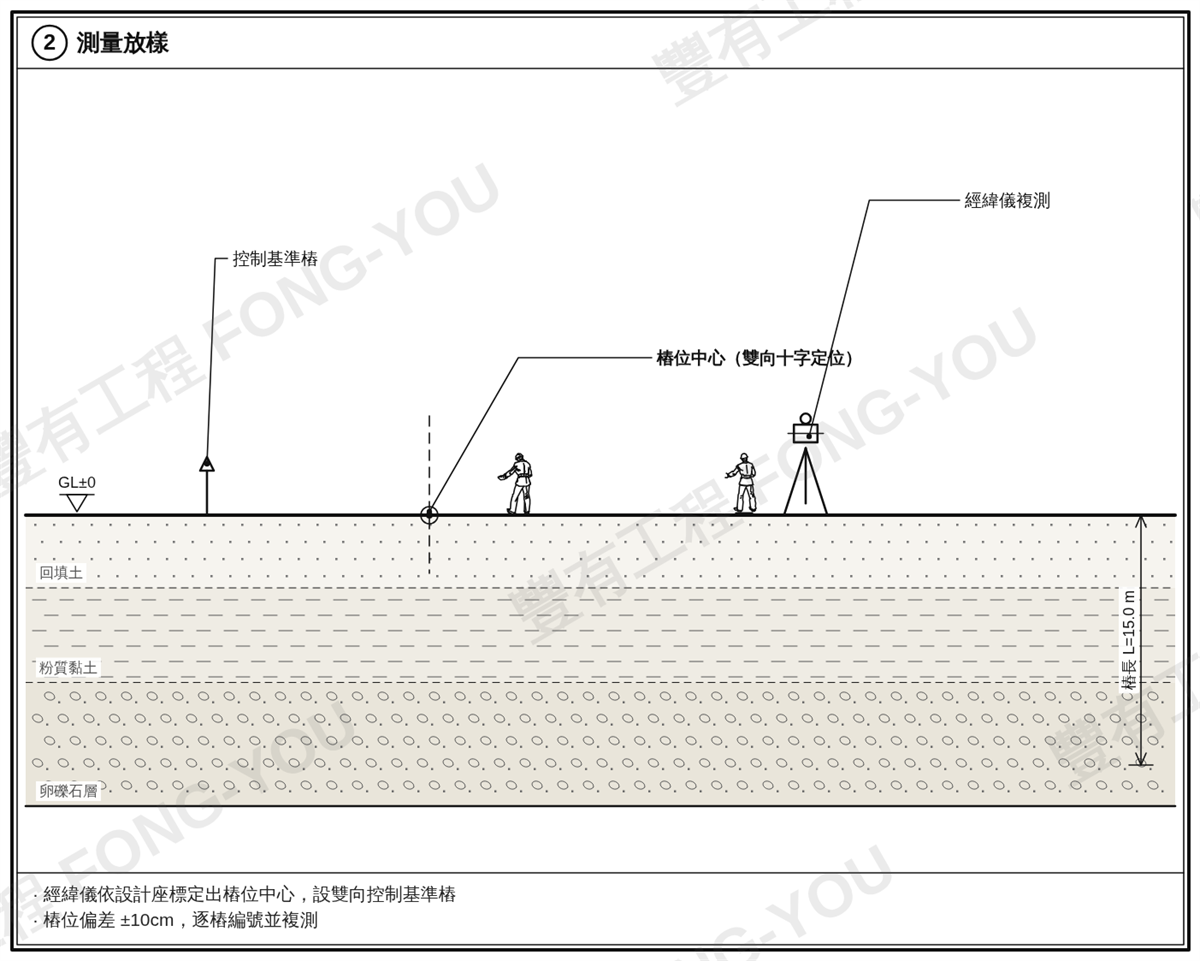

流程是:測量放樣定出樁位中心 → 鑽堡定位、細鑽桿鑽至改良底部 → 高壓旋噴、邊旋轉邊等速提升造柱 → 相鄰樁逐支搭接成連續幕 → 完成檢核。 下面是六個步驟,取自我們自己的施工步驟圖說。
圖說來源:豐有工程有限公司《施工步驟示意圖》FY-CP-01 CCP 止水樁(高壓旋噴) (點擊看完整圖說)。
本圖著作權屬豐有工程有限公司所有。
圖說中標註的樁徑、改良深度與土層為繪圖示意,實際依各案場設計圖與地質鑽探報告為準。

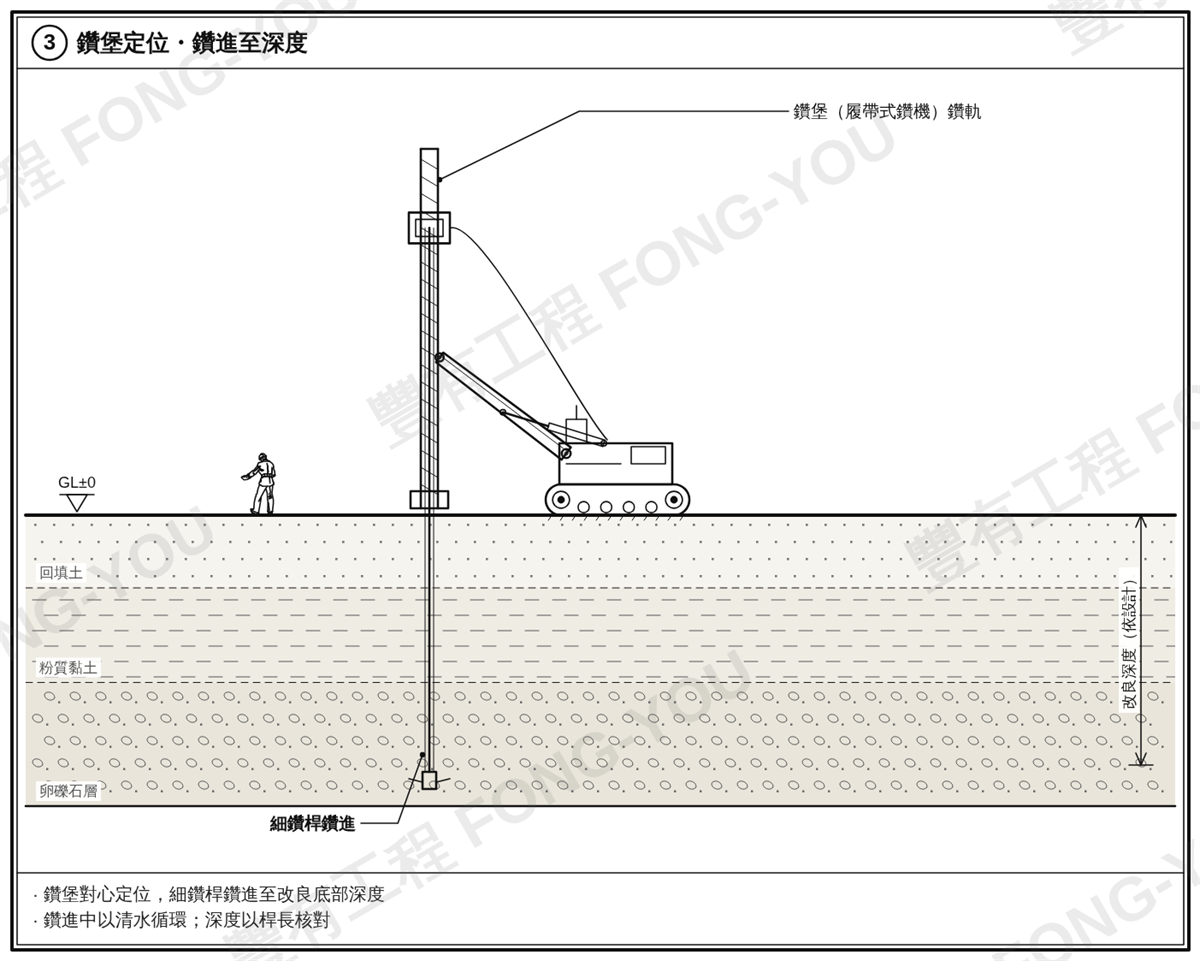

三、鑽進階段:清水循環與深度核對
第一段是純鑽孔,把細鑽桿送到改良底部深度,這時候還不噴漿。
為什麼鑽進中要以清水循環
清水循環把鑽下來的細屑往上帶,讓鑽桿保持暢通、孔內乾淨。 如果任由屑料堆積,鑽桿會被卡住; 更麻煩的是屑料留在孔內,等一下噴漿時水泥漿要先去和那些髒東西拌, 改良體的品質就跟設計不一樣了。
深度以桿長核對
改良底部深度不是憑感覺,是數鑽桿節數、以桿長核對出來的。 這一步看似瑣碎,但它決定了止水幕的底在哪裡。
止水幕如果沒有做到設計深度,水不會消失,它會從幕底繞進來。 開挖到底之後湧水,追查原因常常追到這裡—— 不是漿噴得不好,是幕根本沒有做到該到的深度。

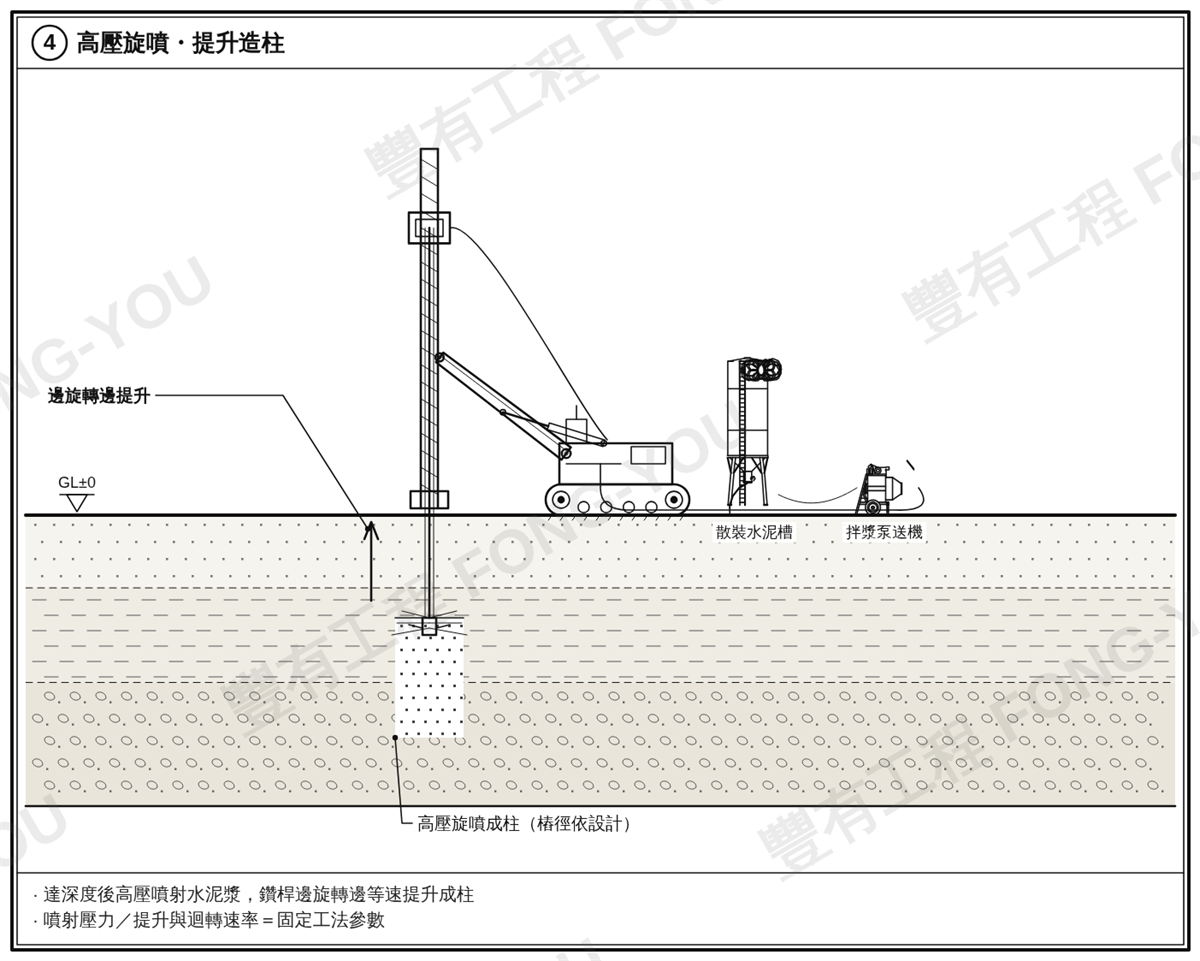

四、旋噴造柱:三個參數是固定的,不能現場調
鑽到深度後開始噴漿提升,這一段有三個數字:
- 噴射壓力
- 提升速率
- 迴轉速率
我們自己的圖說在這一格寫得很直接: 這三項是固定工法參數。
因為樁徑是被這三個參數決定的,不是被鑽桿粗細決定的。 壓力低了、提得快了、轉得慢了,切削半徑就縮小, 做出來的柱體比設計細——而地面上完全看不出來, 現場看到的一樣是鑽桿在轉、一樣有漿冒出來。 等到相鄰兩支都偏細,中間就搭不上,止水幕在那裡開了一個口。
所以這個工法的現場紀律是:參數依設計與試驗訂定後就照著跑, 不因為趕工期而加快提升,也不因為出漿不順就自行調壓。 真的遇到地層與預期不符,是回去重新檢討參數,不是在現場邊做邊改。

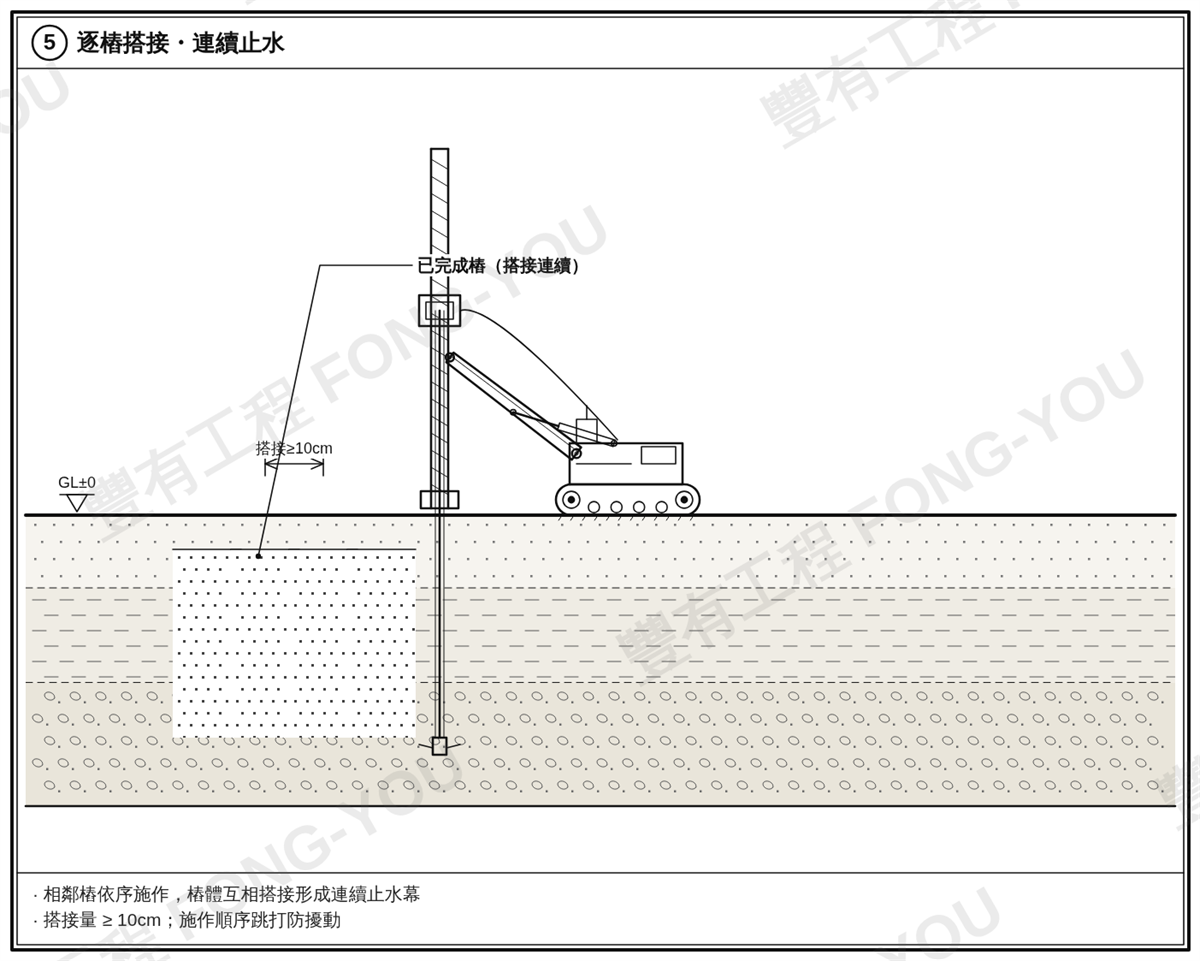

五、搭接:整道幕成敗的所在
單獨一根改良柱不能止水,要相鄰的柱體互相搭接、連成一道幕才有意義。 施作方式是相鄰樁依序進行,讓每一支都咬進前一支的柱體裡。
為什麼要留搭接量,而不是剛好相切
因為鑽孔本身一定有垂直度誤差。 地面上兩個樁位可以量得很準,但鑽到十幾公尺深, 兩支各偏一點點、方向又相反,底下就分開了。
設計上留的搭接量,就是給這個累積誤差的餘裕。 地面相切、地下分離,這是止水幕最典型的失敗方式—— 而且它只在最深處失敗,正好是水壓最大的地方。
跳打防擾動
施作順序同樣採跳打。 剛噴完的柱體還沒硬化,緊鄰它施作,高壓噴射會直接把旁邊未凝的改良體沖散, 兩支互相破壞。跳著做、等它有一定強度再回頭補中間那支, 搭接面才能真的接起來。
六、完成之後怎麼確認有效

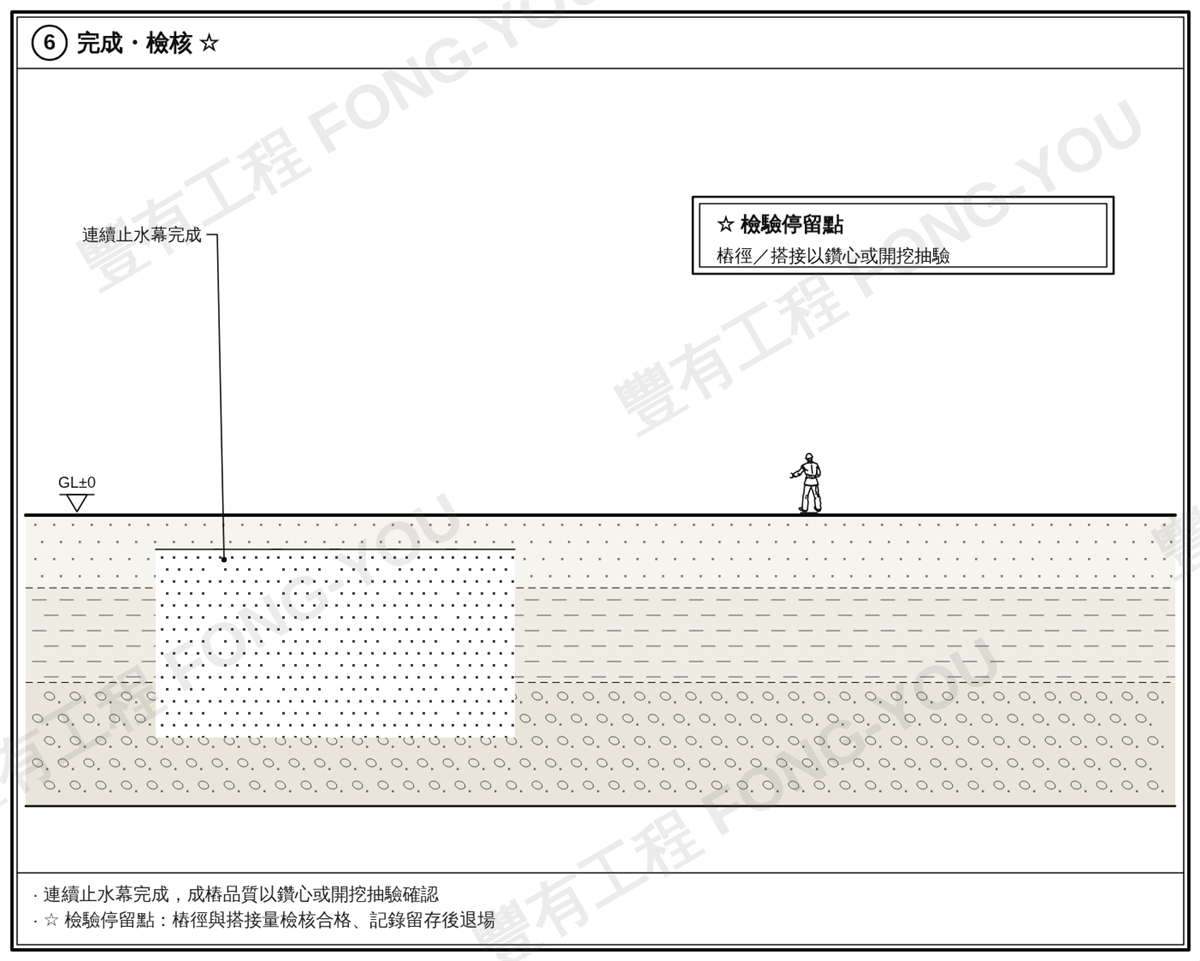

止水幕整道做完,成果全部埋在地下。 確認方式是鑽心或開挖抽驗,檢核樁徑與搭接量,合格後記錄留存。
這一道檢驗停留點的價值在於:它是開挖之前唯一的機會。 等到開挖面下去、水從某個接縫湧進來,處理成本完全不是一個量級—— 要在已經開挖的狀態下止水,遠比施工期間把它做對困難。
七、報價需要哪些資料,以及影響單價的因素
要準備的資料
- 擋土支撐平面圖、剖面圖(含止水範圍與改良深度)
- 地下結構平面圖、剖面圖
- 地質鑽探報告——特別是地下水位與透水地層的分布
- 預定工期
手上資料不齊也沒關係,先把有的傳過來,我們會告訴你還缺什麼。
影響單價的因素
- 改良深度與延長米——止水幕的總量
- 設計樁徑與搭接量——決定樁距與支數
- 地層條件——不同地層的切削效果不同,會影響參數與工率
- 水泥用量與配比
- 跳打造成的工期——這是工法必要的,會反映在機具停留時間
- 抽驗要求——鑽心支數或開挖抽驗範圍
- 地區與運距——鑽堡、拌漿泵送機與散裝水泥槽的進退場
報價時我們會一併說明是哪些因素造成的價差,不會只丟一個數字給你。
八、常見問題
CCP 止水樁可以當擋土壁用嗎?
不行。CCP 止水樁做出來的是止水幕,處理的是地下水滲入的問題, 它不承擔土壓——土壓是擋土壁與支撐系統的事。兩者角色不同,不能互相取代。
噴射壓力和提升速率可以在現場調整嗎?
不行,這三項(噴射壓力、提升速率、迴轉速率)是固定工法參數。 樁徑是由這三個參數決定的,不是由鑽桿粗細決定。參數偏了,柱體就比設計細, 而地面上完全看不出來——等到相鄰兩支都偏細,中間就搭不上,止水幕在那裡開口。 地層與預期不符時應回頭檢討參數,不是在現場邊做邊改。
相鄰樁為什麼要留搭接量,不能剛好相切?
因為鑽孔一定有垂直度誤差。地面上樁位可以量得很準,但鑽到十幾公尺深, 兩支各偏一點、方向相反,底下就分開了。搭接量就是留給這個累積誤差的餘裕。 地面相切、地下分離是止水幕最典型的失敗方式,而且只在最深處失敗—— 正好是水壓最大的地方。
做完之後怎麼確認止水幕是有效的?
以鑽心或開挖抽驗確認成樁品質,檢核樁徑與搭接量合格後記錄留存。 這是開挖之前唯一的驗證機會;等到開挖面下去、水從接縫湧入, 在已開挖狀態下補救的成本遠高於施工期間把它做對。
