一、H 型鋼樁是什麼,什麼情況下用它
擋土壁用的 H 型鋼樁,就是把 H 型鋼當作擋土樁逐支打入土中, 沿著開挖邊線排成一列,形成臨時擋土壁體。 它跟 H 型鋼作為建築結構桿件是兩回事——在這裡,它是臨時設施, 任務結束後要拔出來回收。
關於它最該先搞清楚的一件事是:
H 型鋼樁是排樁式——樁與樁之間有設計間距,逐支打設, 不會相連成一道連續壁體。 這代表壁體本身沒有連續的止水界面。 地下水位高於開挖面時,止水要另外評估配套,不能指望壁體本身。
另一個特性是材料可以重複使用。 拔出來清理、點數之後,下一個案子還能再進場, 這會直接反映在成本結構上——所以打設與拔除過程中樁材有沒有受損變形, 不只是這一期的問題。
二、施工順序:從放樣到拔除

流程是:測量放樣定出樁位 → 材料進場檢驗 → 吊立夾持 → 振動貫入 → 逐支續打、間距控制 → 全數完成複測 → 地下結構完成後拔除回收。 下面是直接打設的八個步驟,取自我們自己的施工步驟圖說。
圖說來源:豐有工程有限公司《施工步驟示意圖》FY-W-01 擋土壁 H 型鋼樁:直接打設 (點擊看完整圖說)。
本圖著作權屬豐有工程有限公司所有。
圖說中標註的樁規格、樁長與樁位間距為繪圖示意,實際依各案場設計圖為準。
三、放樣為什麼是「拉水線+噴樁位」

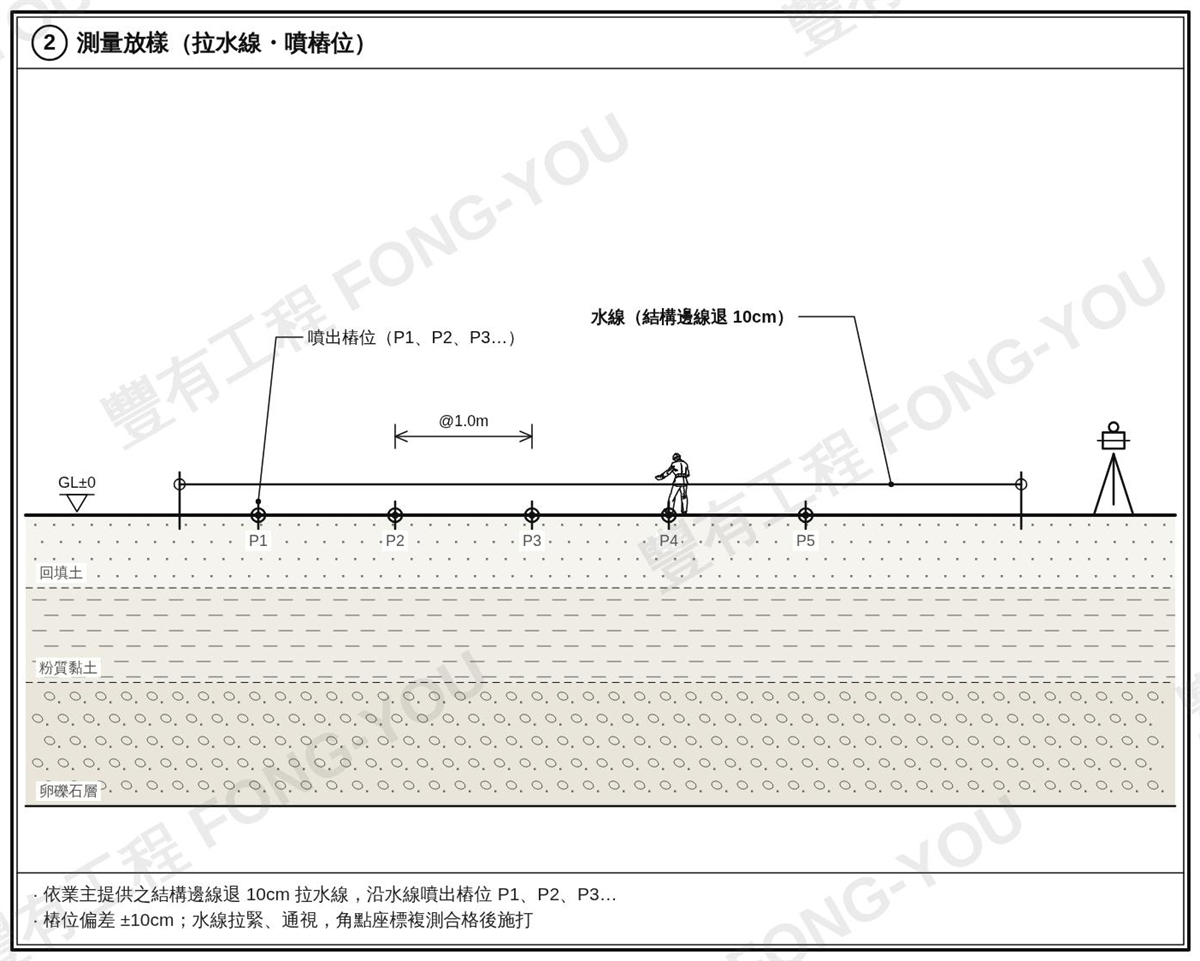

H 型鋼樁的放樣做法是:依業主提供的結構邊線往外退縮拉出一條水線, 再沿著水線逐一噴出每一支的樁位。
水線本身也有要求:要拉緊、要通視。 水線鬆了或中間被擋住,整列打下去就是歪的,而且是累積性的歪—— 第一支偏 5 公分不明顯,打到第二十支就看得出壁線彎了。 所以角點要先以座標複測合格,才開始施打。
樁位偏差是逐支管制的,不是整列完成才驗。 每一支都在容許範圍內,整道壁線才會是直的; 等到全部打完才發現壁線跑掉,已經沒有補救餘地—— H 型鋼樁不像混凝土可以修,它就在那個位置。
四、打不下去的時候
遇到卵礫石層或膠結良好的礫石,H 型鋼樁會打不到設計深度。 這種情況下不會硬打——硬打的結果是樁頭變形、樁身偏位, 而且變形的樁頂後續拔除時夾不住,材料就回收不回來了。
正確的做法是先引孔。依地層條件有三種:
| 作法 | 怎麼做 | 圖號 |
|---|---|---|
| 水刀引孔 | 施工前先把水刀管沿樁身焊在腹板與翼板的交角內側、直通樁尖,樁件本身就帶著引孔工具下去;貫入時樁尖噴射高壓水軟化土體,邊噴邊振動壓入 | FY-W-02 |
| 氣動槌引孔 | 螺旋鑽桿底端裝氣動槌頭,配合空壓機先在樁位破碎引孔至設計深度,螺旋排土;再把樁件插入引孔、振動壓入定位 | FY-W-03 |
| 氣動槌+水刀 | 先以氣動槌引孔破碎硬層,再吊立已焊水刀管的樁件插入引孔,邊噴射邊振動打設至設計高程 | FY-W-03A |
這三種是不同的施工程序,機具、工率、單價都不一樣。 要不要引孔、用哪一種,取決於地質鑽探報告, 在報價評估階段就要決定,不是打到一半才臨時追加。
五、拔除階段
地下結構體施作完成後,在一樓樓版面以震動機夾持樁頂,逐支拔除。 H 型鋼樁通常緊貼地下外牆,拔除時機與作業面都受結構進度牽制。
樁孔必須隨拔隨填
拔出後留下的樁孔要隨拔隨以砂或 CLSM 回填, 依案場條件與規範要求決定用哪一種。 沒有確實填滿,周邊土壤會向內流失,地表沉陷就從這裡開始—— 而且下陷的位置常常不在工地內,是在隔壁。
樁材回收
拔出的 H 型鋼清理、點數之後退場回收。 前面提過的:回收率直接影響這個工法的成本結構。 這也是為什麼打設階段要控制垂直度、不硬打—— 那些動作保護的不只是這一期的品質,還有材料本身。
六、報價需要哪些資料,以及影響單價的因素
要準備的資料
- 擋土支撐平面圖、剖面圖
- 地下結構平面圖、剖面圖
- 地質鑽探報告
- 預定工期
手上資料不齊也沒關係,先把有的傳過來,我們會告訴你還缺什麼。
影響單價的因素
- 是否需要引孔——直接打設與三種引孔作法是不同的程序
- 地質條件——貫入難易直接影響工率
- 樁規格、樁長與樁位間距——間距決定用量
- 是否含拔除,以及樁孔回填要求砂或 CLSM
- 地區與運距——機具進退場與材料運輸
- 周邊限制——施工時段限制、鄰房現況鑑定與觀測需求
報價時我們會一併說明是哪些因素造成的價差,不會只丟一個數字給你。
七、常見問題
H 型鋼樁可以止水嗎?
不行。H 型鋼樁是排樁式工法,樁與樁之間有設計間距,逐支打設、不相連接, 壁體本身沒有連續的止水界面。地下水位高於開挖面時,止水要另行評估配套, 不能指望壁體本身。
打不到設計深度怎麼辦?
不會硬打。依地層改用水刀引孔、氣動槌引孔,或氣動槌加水刀併用, 先軟化或破碎土體再行打設。硬打會造成樁頭變形、樁身偏位, 而且變形的樁頂在拔除階段夾不住,材料回收不回來。
樁位間距是固定的嗎?
不是,依設計圖為準。圖說上標註的間距是繪圖示意。 間距由擋土設計決定,同時直接影響材料用量與單價。
拔除後的樁孔要用什麼填?
以砂或 CLSM(控制性低強度材料)回填,依案場條件與規範要求而定。 重點是隨拔隨填、確實填滿,否則周邊土壤會向內流失,造成鄰地沉陷。
鄰房有裂縫,一定是打樁造成的嗎?
不一定,但這正是施工前現況鑑定存在的理由。 沒有事前紀錄,責任歸屬就變成各說各話。這筆費用相對於爭議的代價很低。
