施工構台:
架設、覆工板與拆除順序

更新於 2026-09-13 撰稿:豐有工程

基地一往下開挖,原本的地面就沒有了。施工構台把「地面」重新架回來—— 架在開挖區上方、架在你要的高程上,讓機具有地方站、材料有地方放。 它的成敗其實在打樁那天就決定一半,因為構台樁同時是共構樁。 這篇整理的是施工構台實際怎麼架、怎麼拆。

一、施工構台是什麼

施工構台是架在開挖區上方的一座臨時工作平台。 基地一旦往下開挖,原本的地面就沒有了——機具沒有地方站、材料沒有地方放、 車輛進不到需要的位置。構台把「地面」重新架回來,而且架在你要的高程上。

它由四層東西疊起來:

層次構件作用
最下構台樁把整座構台的重量傳到地層裡
↑構台帽坐在切平的樁頂上,承接主樑
↑主樑・副樑形成梁格,跨越樁與樁之間
最上覆工板鋪成可以走人、可以行車的平面
構台的成敗,在打樁那天就決定一半了

構台樁就是共構樁——它同時扮演擋土支撐系統的垂直支柱, 又要扛構台的材料自重,加上構台上機具與材料的重量。 也就是說,一座構台能承載多少,是在樁還在地面上加工的時候就決定的。 等構台架起來才發現載重不夠,沒有補救的餘地。 (共構樁本身的施作方式,另見中間樁/共構樁那一篇。)

二、施工順序:架設四步、拆除四步

構台的流程很工整——拆除幾乎就是架設的完全逆序: 切樁頂 → 裝構台帽 → 架主樑與防墜網 → 鋪副樑與覆工板; 用完之後拆覆工板 → 拆副樑 → 拆主樑與構台帽 → 切除構台樁。 下面是八個步驟,取自我們自己的施工步驟圖說。

施工構台步驟一:水準儀測量構台樁樁頂高程並放樣切除線
STEP 1架設 1/4:構台樁高程測定・切除以水準儀測量構台樁樁頂高程,依設計構台高程放樣切除線,切除至設計高程;切除面要水平
施工構台步驟二:以起重機吊裝構台帽套於切平的樁頂
STEP 2架設 2/4:構台帽安裝以移動式起重機或伸縮臂吊裝構台帽,套於切平之樁頂並以螺栓固定;構台帽與樁頂需密貼、中心對正
施工構台步驟三:主樑吊放於構台帽上並拉設防墜網
STEP 3架設 3/4:構台主樑架設・防墜網主樑吊放於構台帽上固定,樑間拉設防墜網;接合確實、防墜網無破損且固定牢靠
施工構台步驟四:副樑與覆工板架設並設車輪擋欄杆便梯
STEP 4架設 4/4:副樑・覆工板架設副樑於主樑上固定後鋪設覆工板,最外側以角鐵銲固於副樑;開口處設車輪擋與欄杆,另設鋼製便梯上下

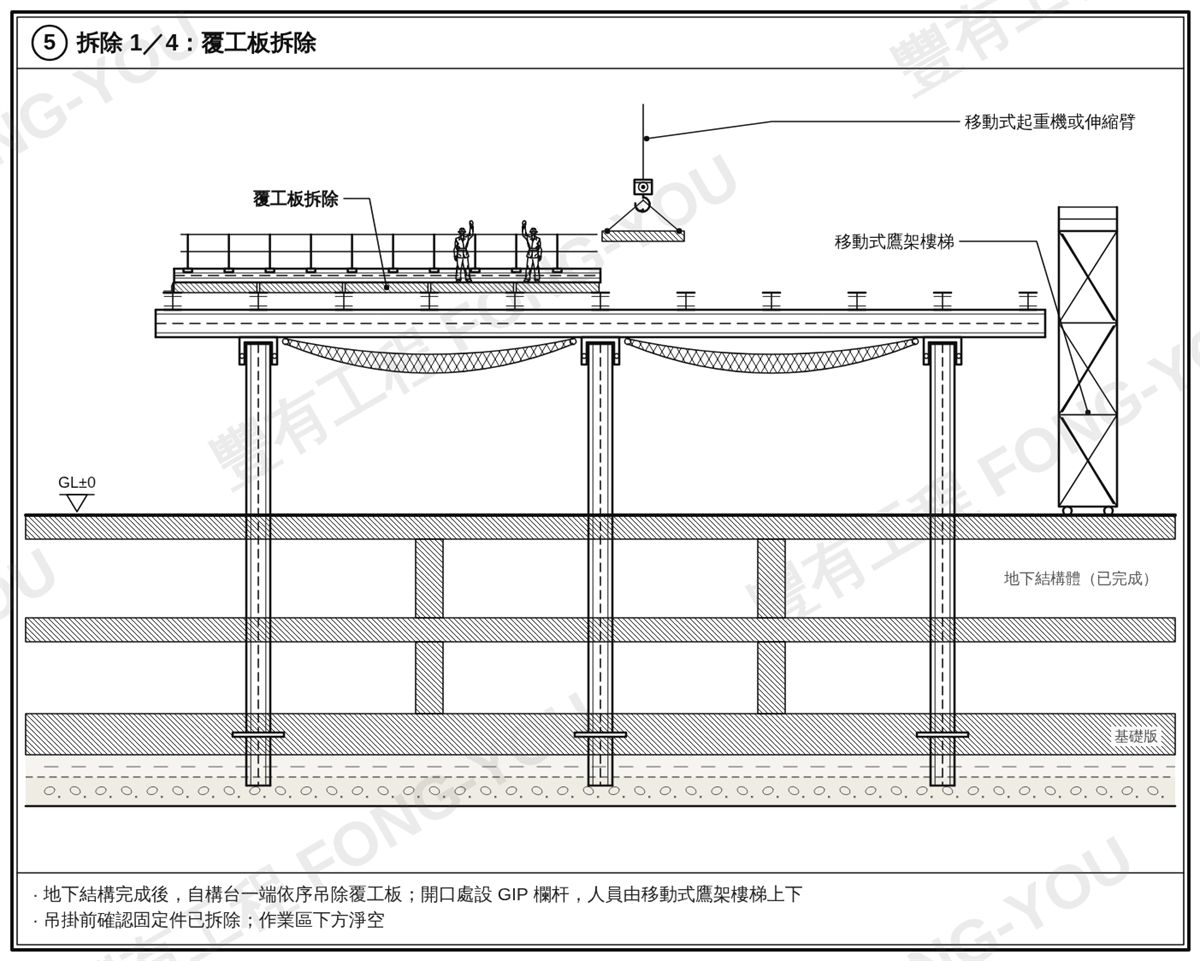

施工構台步驟五:地下結構完成後自一端依序吊除覆工板
STEP 5拆除 1/4:覆工板拆除地下結構完成後,自構台一端依序吊除覆工板;開口處設欄杆,人員由移動式鷹架樓梯上下
施工構台步驟六:覆工板拆畢後依序吊除副樑
STEP 6拆除 2/4:副樑拆除覆工板拆畢後依序吊除副樑;人員於主樑上作業須繫掛安全帶,防墜網保留至主樑拆除前
施工構台步驟七:副樑拆畢後吊除主樑與構台帽
STEP 7拆除 3/4:主樑拆除副樑拆畢後吊除主樑,陸續拆除構台帽與防墜網;吊點對稱、吊排平穩,拆下材料分類集中
施工構台步驟八:於基礎版面切除構台樁並經樓版預留開口吊起
STEP 8拆除 4/4:構台樁切除・吊起於基礎版面切除構台樁,切除段經樓版預留開口吊起運離、開口隨後封閉;樁身於基礎版內銲止水板

圖說來源:豐有工程有限公司《施工步驟示意圖》FY-GT-01 施工構台 (點擊看完整圖說)。 本圖著作權屬豐有工程有限公司所有。
圖說中標註的構件規格、跨距與高程為繪圖示意,實際依各案場設計圖為準。

三、第一步不是架東西,是把樁頂切平

構台架設的第一個動作,是把已經打好的構台樁切掉一截。 以水準儀測出每一支的樁頂高程,依設計構台高程放樣切除線,逐支切到設計高程。

兩個要求:高程一致,切面水平

高程一致,是因為構台是一個連續的平面。 幾支樁頂高低不一,主樑架上去就是扭的,覆工板鋪起來會翹、會晃; 車輛開上去每過一個接縫就是一次衝擊。

切面水平,是因為構台帽要密貼坐在樁頂上。 切歪了,構台帽和樁頂之間只有局部接觸,整座構台的重量集中壓在那幾個點上—— 這是結構問題,不是外觀問題。

所以這一步雖然看起來只是「切鋼」,其實是整座構台的基準面。 切完之後所有東西都以它為準,它歪了,後面沒有一層是正的。

四、防墜網為什麼排在覆工板之前

圖說的架設順序是:主樑架好 → 樑間拉設防墜網 → 才鋪副樑與覆工板。

這個順序不是隨手排的。主樑架好、覆工板還沒鋪的那段時間, 工人要在主樑上走動、固定副樑——腳下就是開挖區,中間什麼都沒有。 防墜網必須在那之前就位,它保護的正是這段作業。

而且它要留到最後

拆除階段的順序是:覆工板拆完 → 副樑拆完 → 防墜網保留到主樑拆除前,才隨主樑與構台帽一起拆。 也就是說,防墜網比覆工板早上去、比覆工板晚下來—— 整個「人在樑上、腳下沒有板」的時段,它都在。 這是構台施工安全設施最基本的一條邏輯。

同一個階段還有兩項配套:人員於主樑上作業須繫掛安全帶, 以及上下構台要用鋼製便梯或移動式鷹架樓梯,不是攀爬構件。

五、覆工板與周邊配件

副樑固定好之後鋪覆工板。要求是鋪滿無縫隙、固定確實, 最外側以角鐵銲固在副樑上——防止邊緣的板在車輛輾壓下被推移或掀起。

開口處:車輪擋與欄杆

構台上一定會有開口(吊放材料、結構施工的位置)。 開口邊緣設車輪擋,防止車輛輪胎滑出;車輪擋上再設欄杆防止人員墜落。

欄杆有一個現場常被忽略的原則:高度以不妨礙機具迴轉為原則。 欄杆做得過高,挖土機或吊車迴轉時會勾到, 結果現場就把它拆掉不裝——那比一開始就設計對還糟。 安全設施要能跟作業共存,才會真的留在現場。

六、拆除階段:那個開口要提早很久就想到

地下結構完成後開始拆構台,順序是覆工板 → 副樑 → 主樑與構台帽 → 構台樁。

構台樁怎麼離場

最後一步是於基礎版面切除構台樁。但切下來的那一段在哪裡? 它在地下結構的裡面,上面已經蓋了好幾層樓版。

答案是:切除段經樓版預留開口吊起運離,開口隨後封閉。

這是構台最需要提前協調的一件事

那個開口必須在結構體施工的時候就預留—— 等到要拆構台樁才發現樓版是完整的,就只能在已完成的結構上打洞。 所以構台的拆除計畫,實際上要在結構施工之前就跟結構單位對好: 開口在哪裡、多大、什麼時候封。 這件事不在構台本身的施工圖上,但它決定了構台拆不拆得掉。

樁身要銲止水板

構台樁穿越基礎版,鋼與混凝土的界面會滲水。 做法是樁身於基礎版內銲止水板,阻斷沿樁身的滲水路徑。 切除後的切口則要打磨平整、做防蝕處理。

另外,切除之前要先吊掛固定。 切斷的瞬間那一段就是自由的,沒有先掛住,它會直接掉進地下結構裡。

七、報價需要哪些資料,以及影響單價的因素

要準備的資料

手上資料不齊也沒關係,先把有的傳過來,我們會告訴你還缺什麼。

影響單價的因素

報價時我們會一併說明是哪些因素造成的價差,不會只丟一個數字給你。

八、常見問題

施工構台可以承載多重的機具?

依設計載重而定,而且是在構台樁打設之前就要確定的事。 構台樁同時是共構樁,既承擔擋土支撐系統的荷重,又要扛構台本身與構台上機具材料的重量。 載重需求會回頭決定樁的規格、是否需要根固,以及梁格與覆工板的規格。 等構台架好才發現承載不足,沒有補救餘地——所以評估階段就要先講清楚會有哪些機具上去。

為什麼構台樁要先切除樁頂才能架設?

因為構台帽必須密貼坐在樁頂上。以水準儀測出各樁樁頂高程、依設計構台高程放樣切除線, 逐支切到設計高程,並要求切面水平。高程不一致,主樑架上去會扭、覆工板會翹; 切面不平,構台帽只有局部接觸,整座構台的重量集中在那幾個點上。 這一步是整座構台的基準面。

防墜網什麼時候裝、什麼時候拆?

主樑架好之後、鋪覆工板之前就要拉設,因為那段時間人員要在主樑上作業而腳下是開挖區; 拆除時則保留到主樑拆除前,才隨主樑與構台帽一起拆。 也就是防墜網比覆工板早上去、比覆工板晚下來,涵蓋整個「人在樑上、腳下沒有板」的時段。

構台樁最後怎麼拆掉?樓版都蓋好了。

於基礎版面切除構台樁,切除段經樓版預留開口吊起運離,開口隨後封閉。 關鍵是那個開口必須在結構體施工時就預留,所以構台的拆除計畫要在結構施工之前 就跟結構單位對好開口位置、尺寸與封閉時機。另外切除前要先吊掛固定, 否則切斷瞬間該段會直接掉落;樁身於基礎版內須銲止水板,切口則打磨平整並作防蝕處理。

有圖說,就可以開始談

把圖說和預定工期用 LINE 傳給我們,看過圖再回覆,比在電話裡描述準確得多。
手上資料不齊也沒關係,先把有的傳過來,我們會告訴你還缺什麼。
