鋼板樁打設與拔除:
工法選擇、地質條件與施工步驟

更新於 2026-09-11 撰稿:豐有工程

鋼板樁是開挖擋土最常被指定的工法之一,但「用鋼板樁」這四個字底下,其實還有一連串要先決定的事: 打設方式怎麼選、這個地質打不打得下去、拔的時候鄰房會不會出問題。 這篇整理的是承攬過程中真正會被問到、也真正會出狀況的環節。

一、什麼情況下鋼板樁是對的選擇

鋼板樁的核心特性是樁與樁之間有續接鎖口,打設完成後形成一道連續的鋼板牆, 本身同時具備擋土與相當程度的止水能力。這一點決定了它適合與不適合的場合。

以我們實際承攬的經驗,鋼板樁通常會出現在這幾種條件下:

相對的,有幾種情況會建議先評估其他工法:開挖深度很深、需要兼作永久結構、或緊鄰結構物對變位容忍度極低時, 連續壁一類的剛性擋土系統會是比較穩的選擇。

地層太硬,鋼板樁就是打不下去

上面談的是工法之間的取捨,但還有一個是物理上的限制,跟工法優劣無關: 遇到卵礫石層、膠結良好的礫石或岩盤,鋼板樁打不到設計深度—— 不是打得慢,是打不下去。

這件事沒辦法靠現場硬幹解決,只能在評估階段就看出來。 地質鑽探報告是唯一能事先判斷的依據,這也是我們報價一定要看鑽探報告的原因之一: 同樣的深度、同樣的樁長,遇到硬層跟沒遇到硬層,是兩種工法、兩種工期、兩種價格。

現場提醒

鋼板樁的止水能力來自鎖口的咬合。鎖口如果在打設過程中脫開(俗稱脫鉤), 那一段就等於開了一道縫。這件事在打設時看不出來,通常是開挖見面之後才會發現, 所以打設的垂直度控制不是美觀問題,是止水問題。

二、施工順序:從打設到拔除

鋼板樁這個工項本身的流程是固定的:測量放樣 → 材料進場檢驗 → 吊立夾持 → 振動貫入 → 逐片續打、鎖口相扣 → 全數完成複測 → 地下結構完成後拔除回收。 下面是直接打設的八個步驟,取自我們自己的施工步驟圖說。

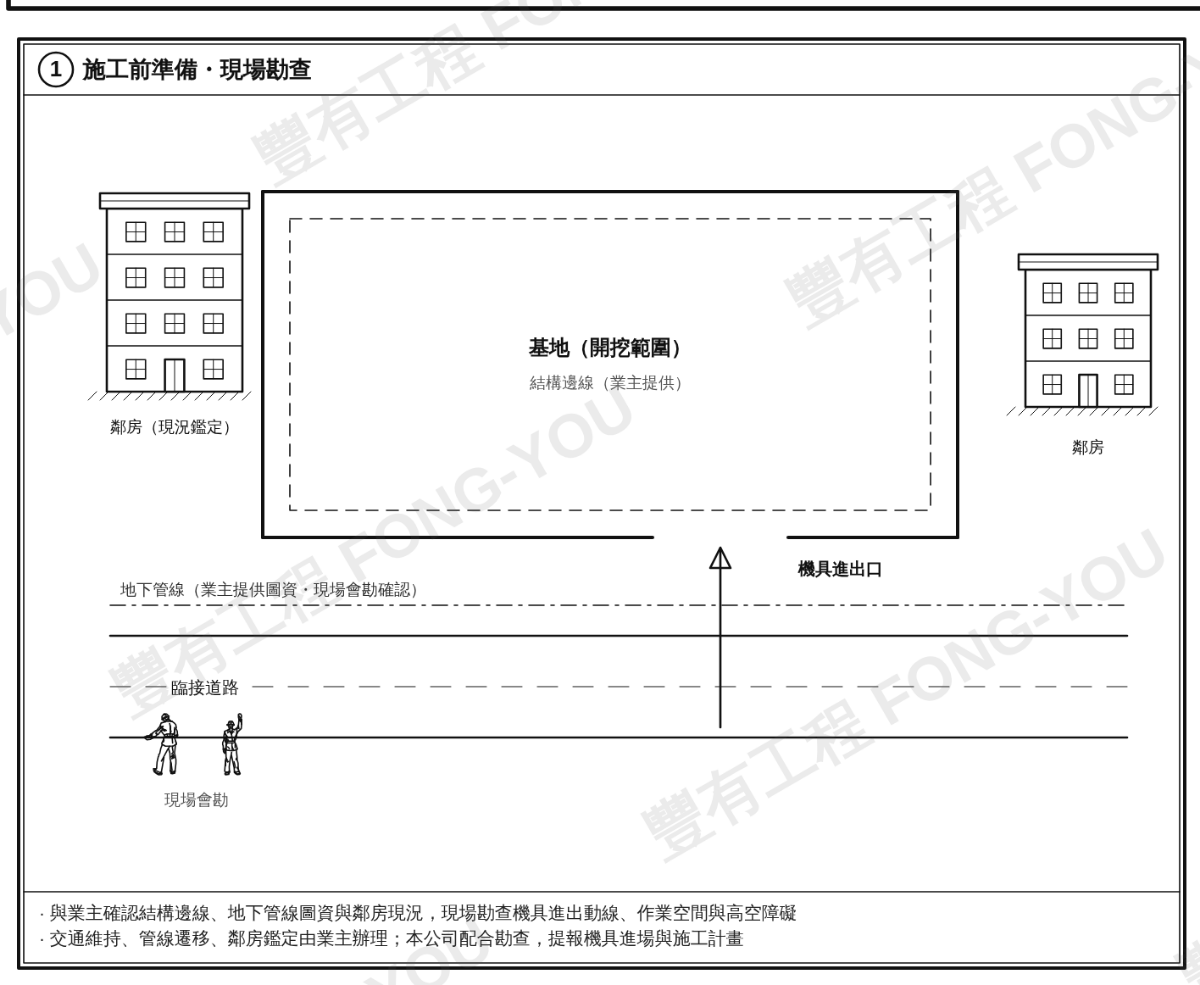

鋼板樁施工步驟一:施工前準備與現場勘查平面圖
STEP 1施工前準備・現場勘查確認結構邊線、地下管線圖資與鄰房現況,規劃機具進出動線

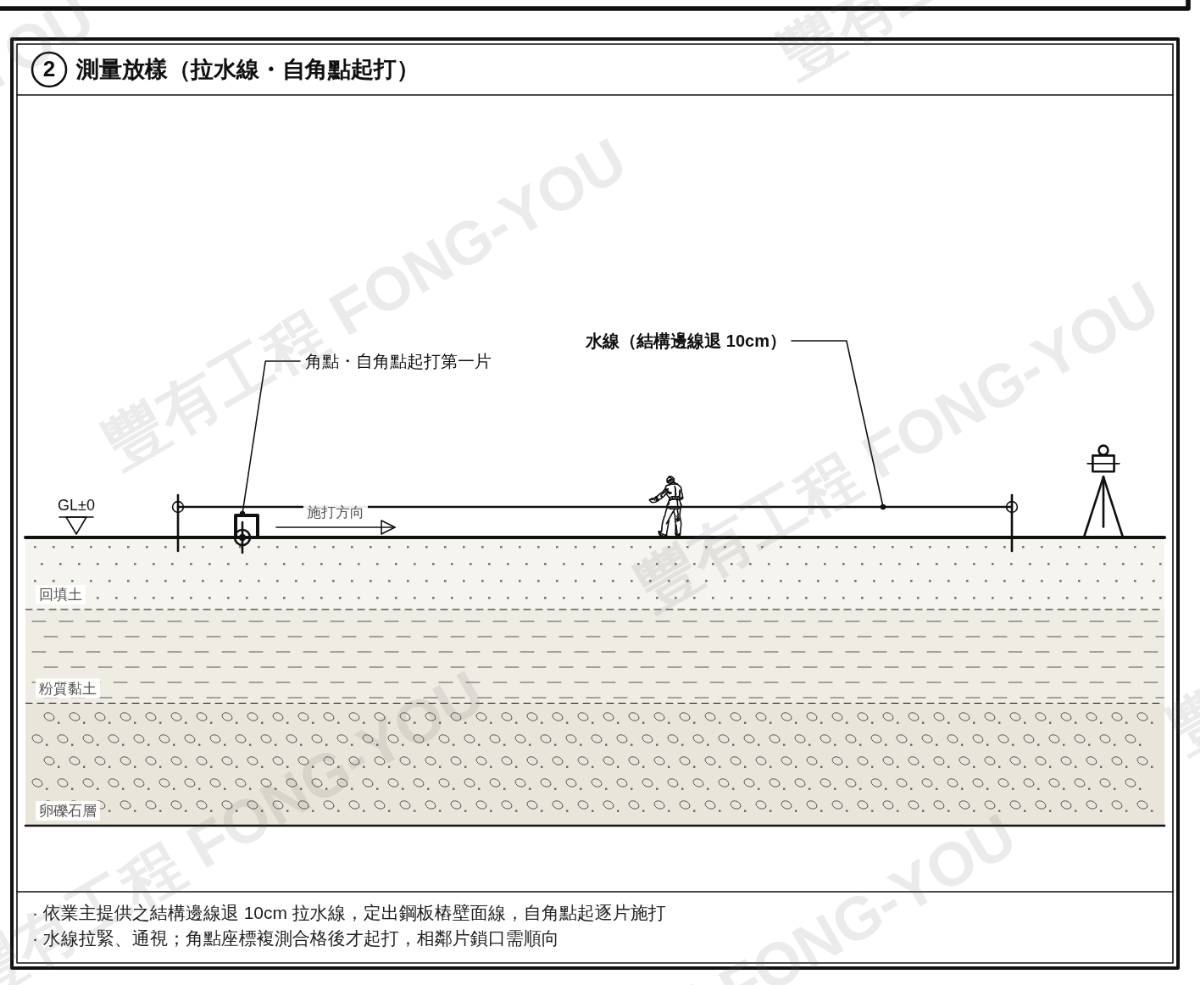

鋼板樁施工步驟二:測量放樣,拉水線並自角點起打
STEP 2測量放樣・自角點起打依結構邊線退縮拉水線,定出壁面線,自角點起逐片施打

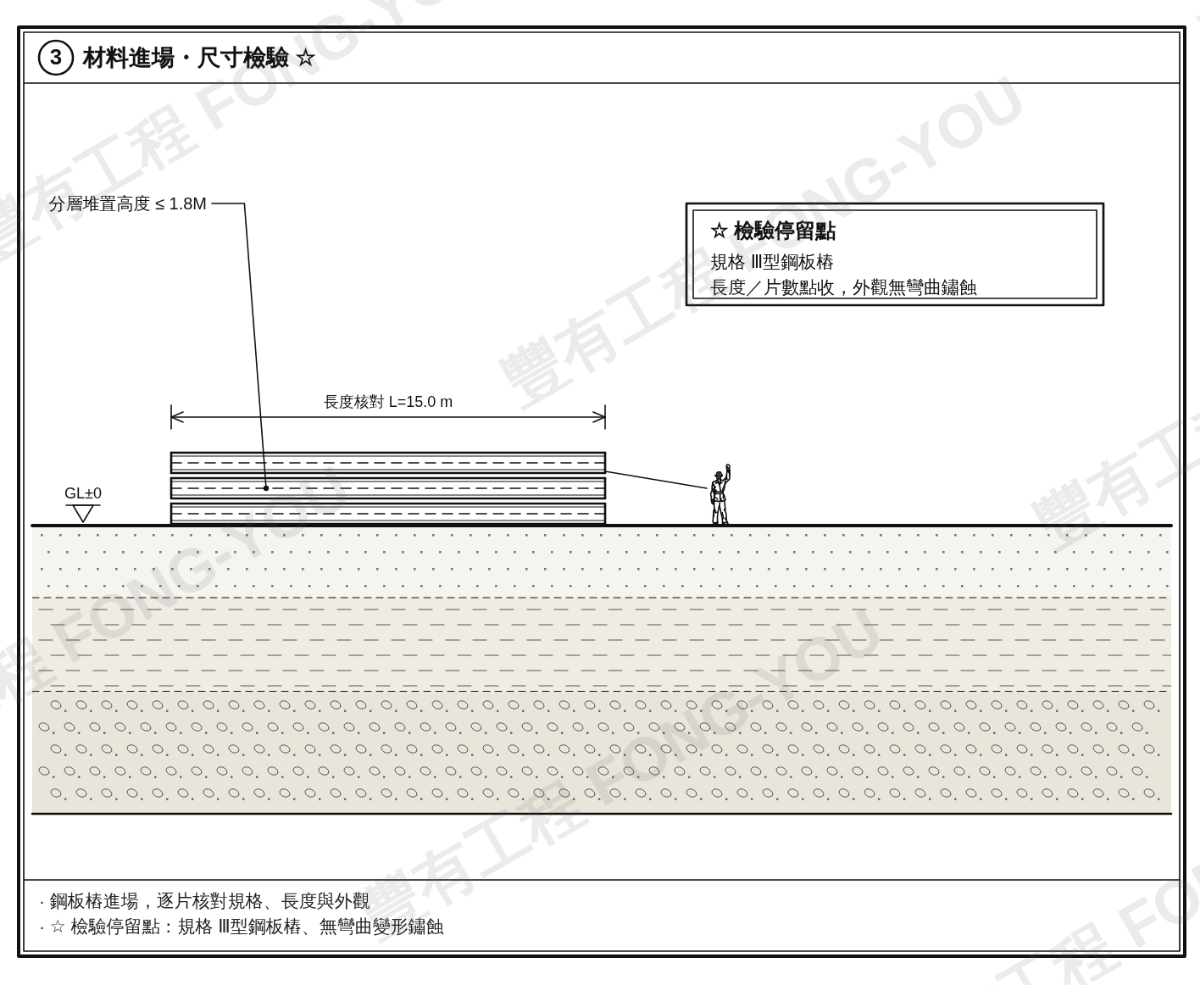

鋼板樁施工步驟三:材料進場與尺寸檢驗
STEP 3材料進場・尺寸檢驗逐片核對規格、長度與外觀,確認無彎曲變形鏽蝕

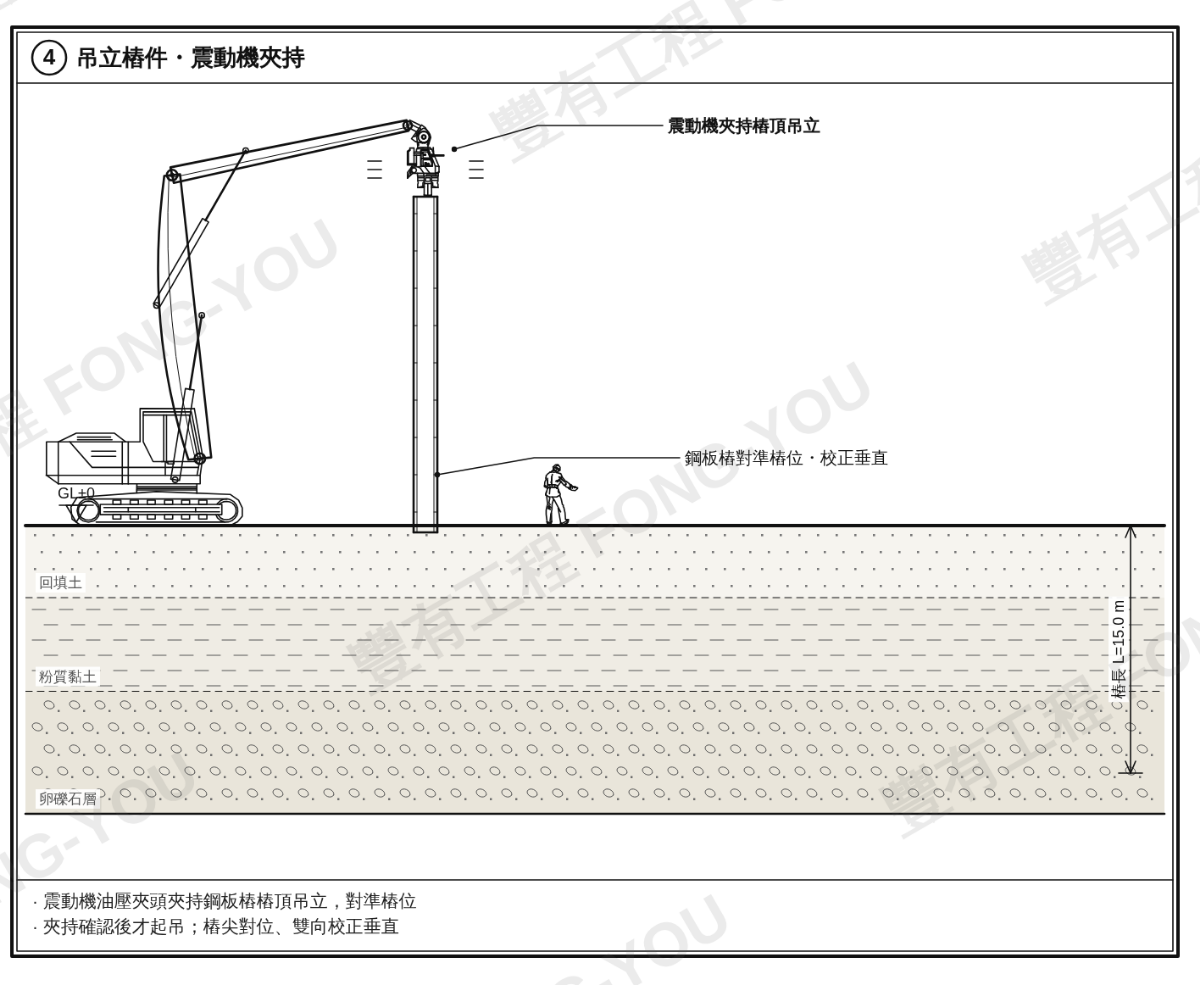

鋼板樁施工步驟四:吊立樁件並以震動機夾持
STEP 4吊立樁件・震動機夾持震動機油壓夾頭夾持樁頂吊立,對準樁位、雙向校正垂直

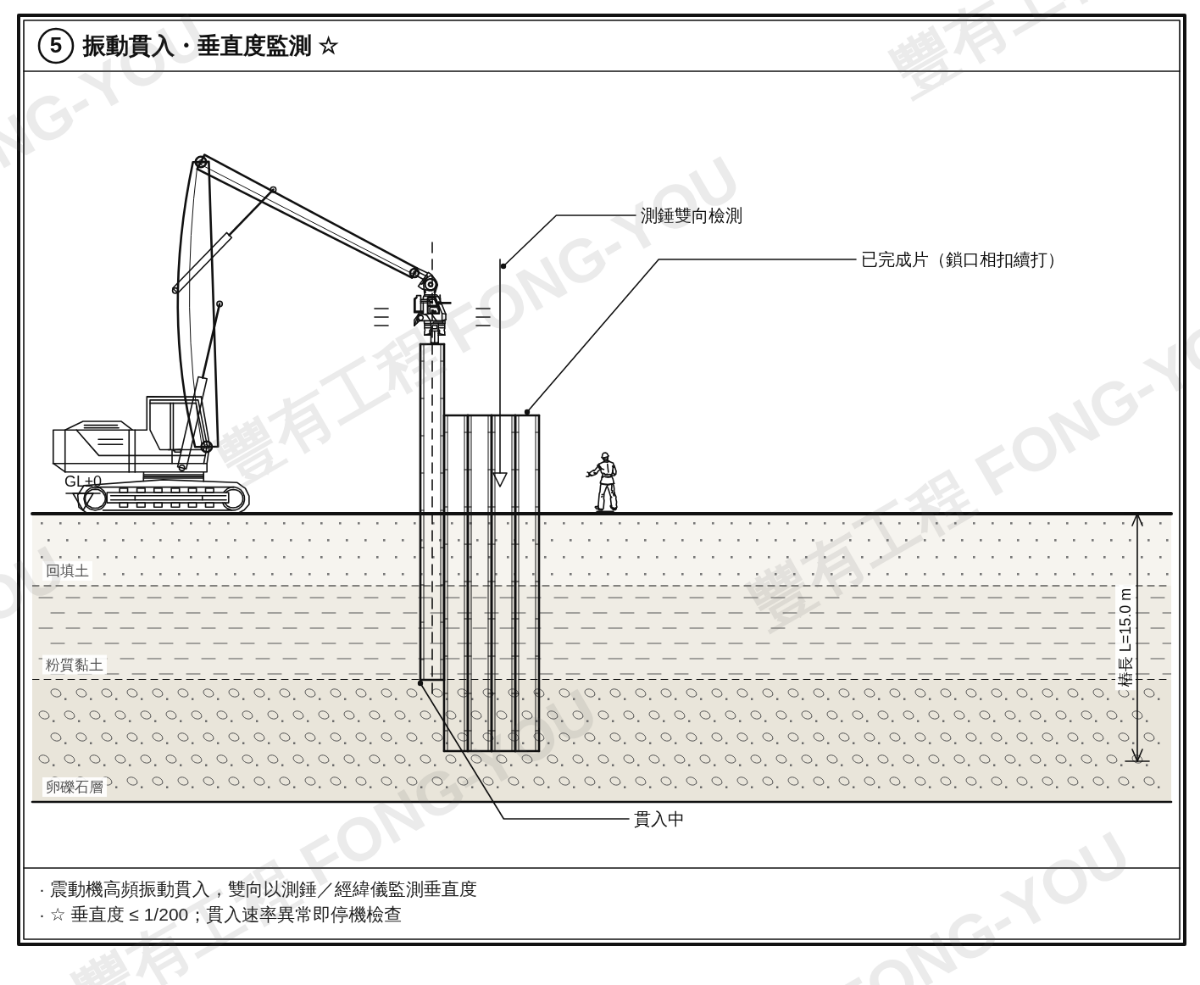

鋼板樁施工步驟五:振動貫入與垂直度監測
STEP 5振動貫入・垂直度監測高頻振動貫入,雙向以測錘或經緯儀監測垂直度;貫入速率異常即停機檢查

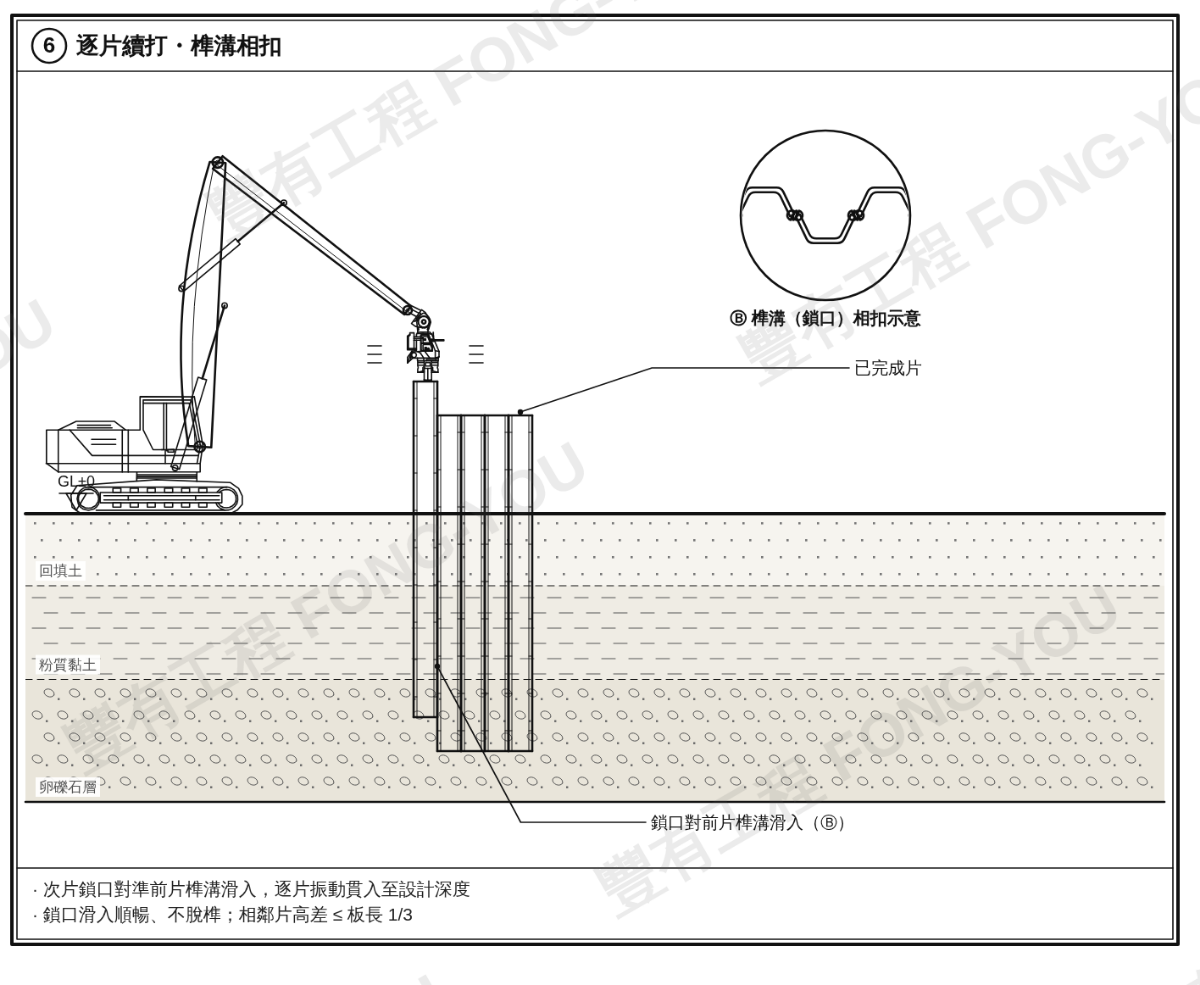

鋼板樁施工步驟六:逐片續打,鎖口榫溝相扣
STEP 6逐片續打・榫溝相扣次片鎖口對準前片榫溝滑入,逐片振動貫入至設計深度;鎖口滑入須順暢不脫榫

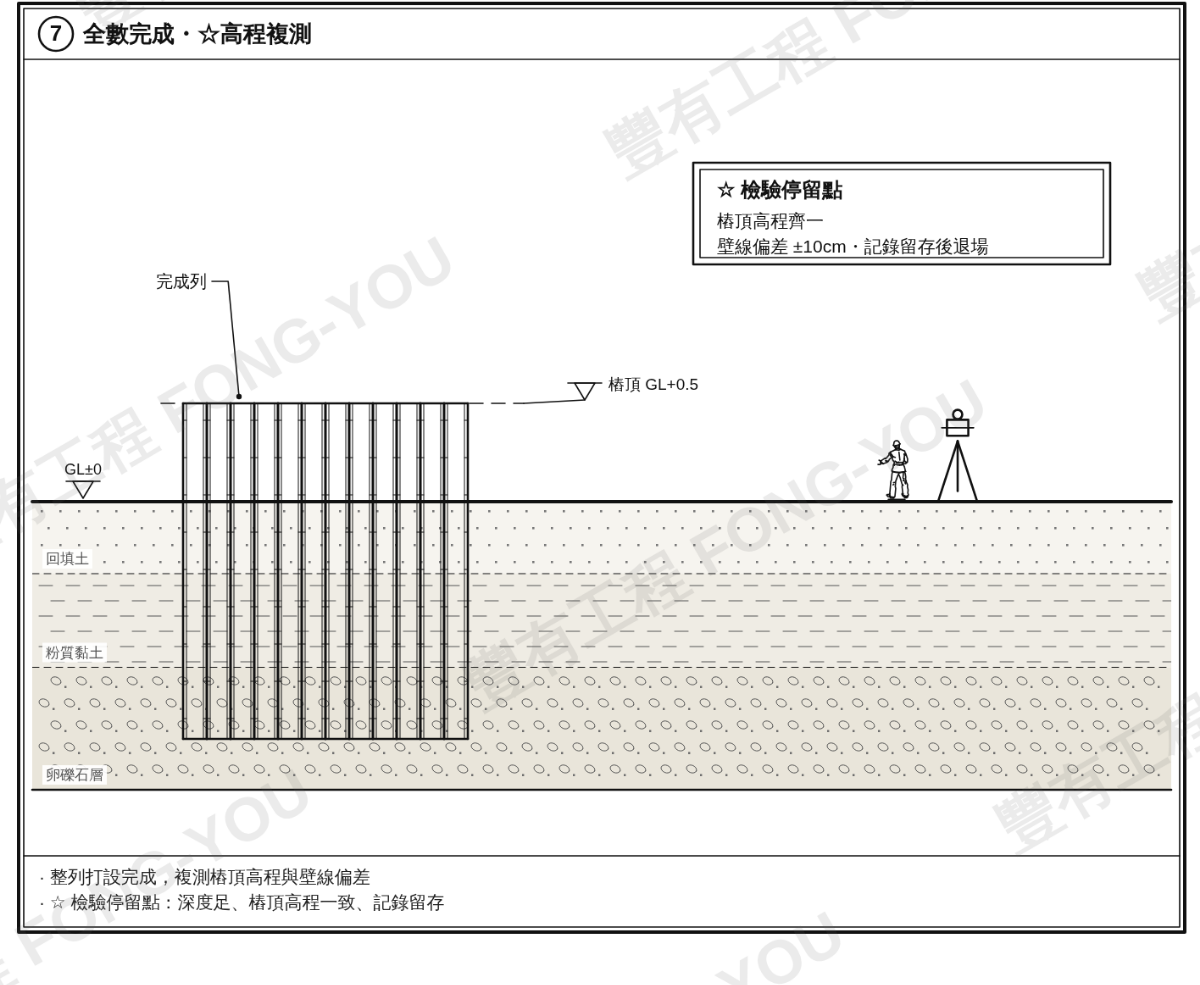

鋼板樁施工步驟七:全數完成與高程複測
STEP 7全數完成・高程複測整列打設完成,複測樁頂高程與壁線偏差並留存紀錄

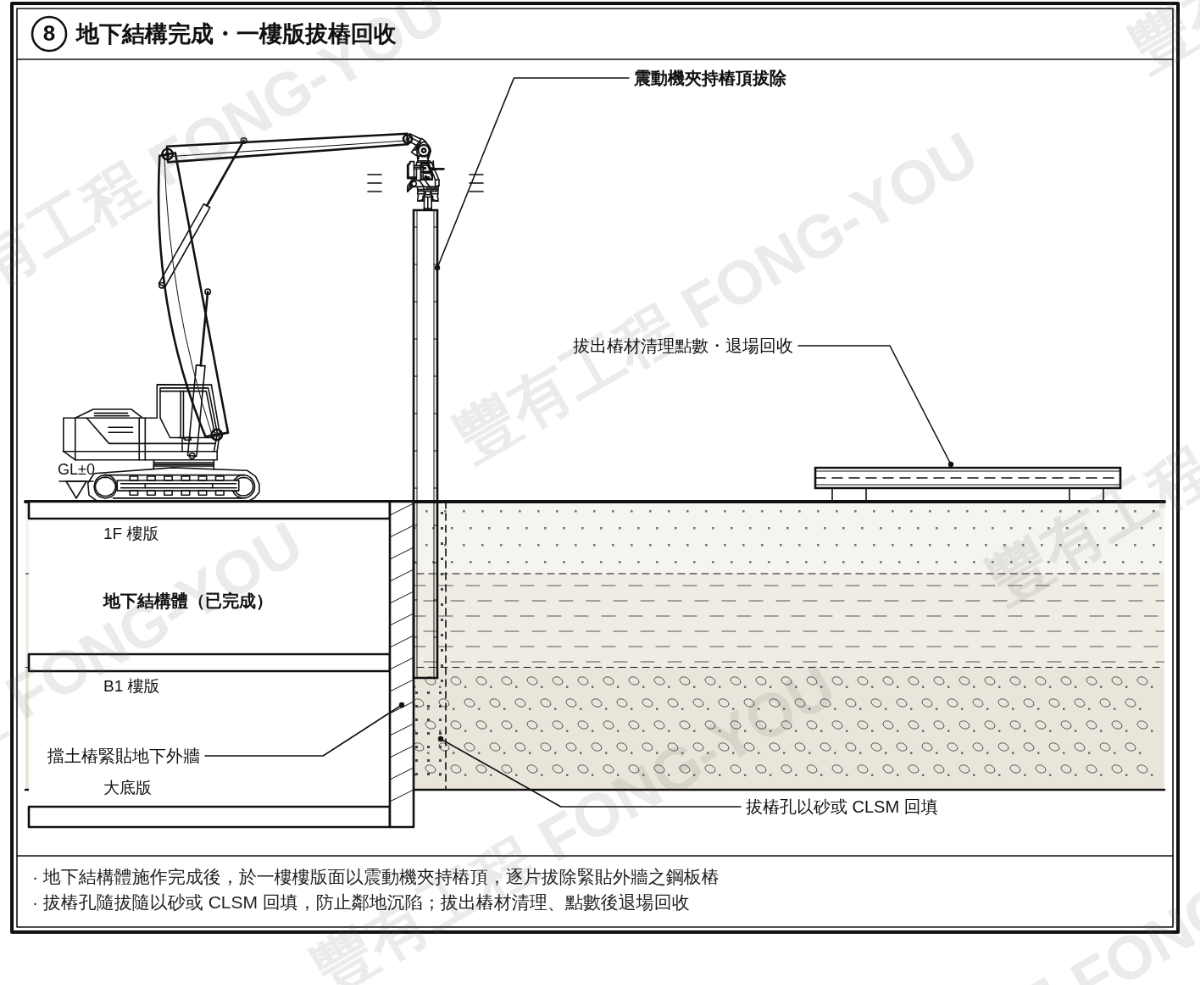

鋼板樁施工步驟八:地下結構完成後於一樓版拔樁回收
STEP 8地下結構完成・一樓版拔樁回收結構體完成後於一樓樓版面逐片拔除;樁孔隨拔隨以砂或 CLSM 回填,防止鄰地沉陷

圖說來源:豐有工程有限公司《施工步驟示意圖》FY-W-07 擋土壁 鋼板樁:直接打設 (點擊看完整圖說)。 本圖著作權屬豐有工程有限公司所有。
上列為直接打設的作法。另有兩種常見變化:
・遇堅硬地層貫入困難時,先以鑽掘引孔破碎再打設。
・樁長過長(約 19M 以上)時,直接以震動機打設不易控制垂直度,改採 吊車排板+逐片壓入——以吊車吊起鋼板樁、入榫後放空檔, 藉重力加速度讓樁先貫入土面,再以震動機續打。

三、打設方式:震動式與靜壓式的適用條件

這是報價前就要決定的事,因為兩種方式的工期與單價差距很大,而且不是想用哪種就用哪種—— 現場條件會直接把選項刪掉一個。

 震動式打設靜壓式打設
工期較快較慢
單價較低較高
垂直度較好控制可控,但貫入受阻時容易偏
噪音與振動大幾乎沒有
適用周邊無敏感建物、無噪音時段限制市區、緊鄰住宅或老舊建物、有振動限制
限制鄰房抗議與工安爭議的主要來源遇到堅硬地層貫入能力有限

實務上的判斷順序通常是:先看周邊條件能不能容許震動,不能容許就直接走靜壓; 可以容許再看地質能不能讓靜壓打得下去。兩邊都受限的案子,就要回頭檢討是不是該換工法。

現場提醒

振動與噪音的問題,麻煩之處不在法規本身,而在它會變成鄰損爭議的起點。 一旦有住戶開始記錄,後面每一道工序都會被放大檢視。 施工前的現況鑑定與觀測,成本遠低於事後的舉證。

四、地質條件:決定打不打得下去

堅硬地層

這一點前面提過,這裡講得更具體:遇到卵礫石層、膠結良好的礫石或岩盤, 鋼板樁打不到設計深度。這種地層一般也不會採用鋼板樁——所以真正的問題不是「打不下去怎麼辦」, 而是在評估階段就要看出來、換工法。

軟弱地盤

貫入很容易,但問題在變位。開挖後擋土壁的側向位移、坑底隆起、 鄰房沉陷都會比一般地層明顯。因應方式是縮短開挖階高、提早架設支撐、加大預壓噸數, 以及把觀測頻率拉高。這些都會反映在工期與單價上。

地下水位

地下水位高於開挖面時,鋼板樁的鎖口止水就是關鍵。 但要說清楚:鎖口是減少滲水,不是完全不透水。設計上仍需搭配抽排水, 砂質地盤還要評估開挖面的湧砂與上舉風險。

上面三件事,唯一能事前判斷的依據是地質鑽探報告。 這也是我們報價一定要看鑽探報告的原因——同樣的深度、同樣的樁長, 地質不同就是兩種工法、兩種工期、兩種價格。

五、拔除階段:最容易出事的地方

多數關於鋼板樁的說明只寫怎麼打,不寫怎麼拔。但發包方真正該擔心的是後半段—— 打樁出問題通常當下就知道,拔樁出的問題往往幾個月後才在鄰房身上顯現。

拔樁順序

由遠而近拔除,避免鄰近側的土體一次失去支撐。

樁孔必須確實填實

鋼板樁拔出後留下的是一道連續的空隙。這道空隙如果沒有清除乾淨並確實填滿, 周邊土壤會向內流失,地表沉陷就從這裡開始—— 而且沉陷的位置往往不在工地內,是在隔壁。

填實的材料兩種都有,看案場條件與規範要求:一般以回填砂處理, 也有規範要求以等強度混凝土填滿。這一項在報價與施工計畫裡就要講清楚, 不要留到現場才討論。

拔除時的振動

震動式拔除同樣會產生振動。緊鄰敏感建物時,拔除階段的觀測不能因為「工程快結束了」就放鬆—— 這正是最容易鬆懈、也最容易出事的時候。

六、報價需要哪些資料,以及影響單價的因素

要準備的資料

手上資料不齊也沒關係,先把有的傳過來,我們會告訴你還缺什麼。

影響單價的因素

報價時我們會一併說明是哪些因素造成的價差,不會只丟一個數字給你。

七、常見問題

鋼板樁一定要拔除嗎?

多數臨時擋土的案子會拔除回收,這也反映在單價結構上。 但若拔除的振動與沉陷風險過高,或現場條件不容許,也有留置不拔的做法—— 那會變成另一種成本結構,需要在發包階段就決定,不能等到工程末期再談。

鋼板樁能完全止水嗎?

不能。鎖口能大幅減少滲水,但不是不透水結構,設計上仍需搭配抽排水。 任何說「完全不漏水」的說法都要保留。

鄰房有裂縫,一定是打樁造成的嗎?

不一定,但這正是施工前現況鑑定存在的理由。 沒有事前紀錄,責任歸屬就變成各說各話。這筆費用相對於爭議的代價很低。

有圖說,就可以開始談

把圖說和預定工期用 LINE 傳給我們,看過圖再回覆,比在電話裡描述準確得多。
手上資料不齊也沒關係,先把有的傳過來,我們會告訴你還缺什麼。
