一、鋼軌樁是什麼,什麼情況下用它
鋼軌樁使用的是鋼軌——也就是鐵道用的軌條。 它的斷面本身就是為了承受重載與反覆衝擊而設計的,剛度足夠, 而且材料可以重複使用:這一期拔出來清理點數,下一個案子還能再進場。
關於它最該先搞清楚的一件事是:
鋼軌樁是排樁式——樁與樁之間有設計間距,逐支打設, 不會相連成一道連續壁體。 這代表壁體本身沒有連續的止水界面。 地下水位高於開挖面時,止水要另外評估,不能指望壁體本身。
所以會用到鋼軌樁的,通常是止水不是主要課題的場合—— 地下水位低於開挖面,或現場已有其他止水配套。 在這個前提下,鋼軌樁的材料取得與重複使用的成本結構,就會反映在單價上。
二、施工順序:從立樁到拔除

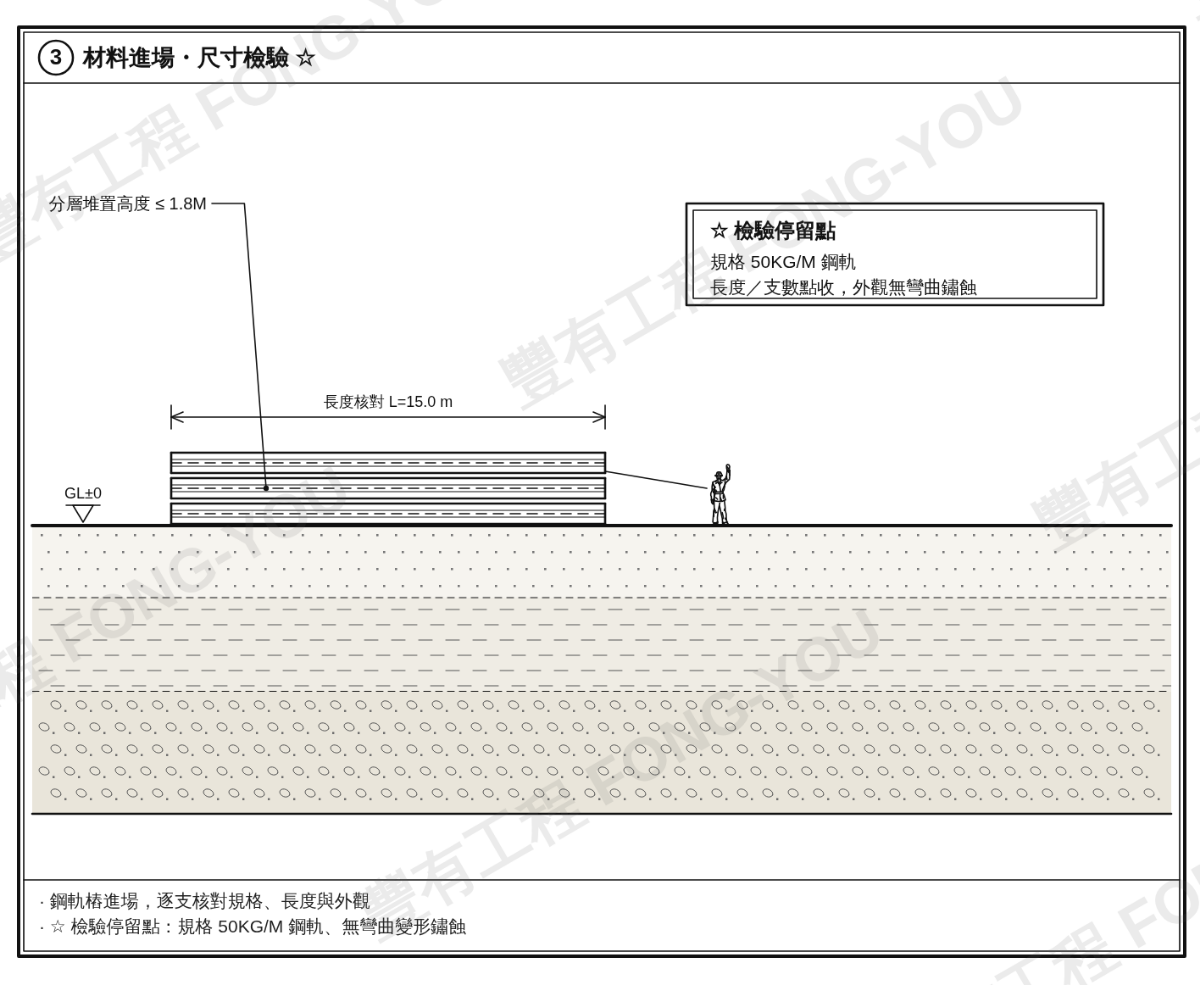

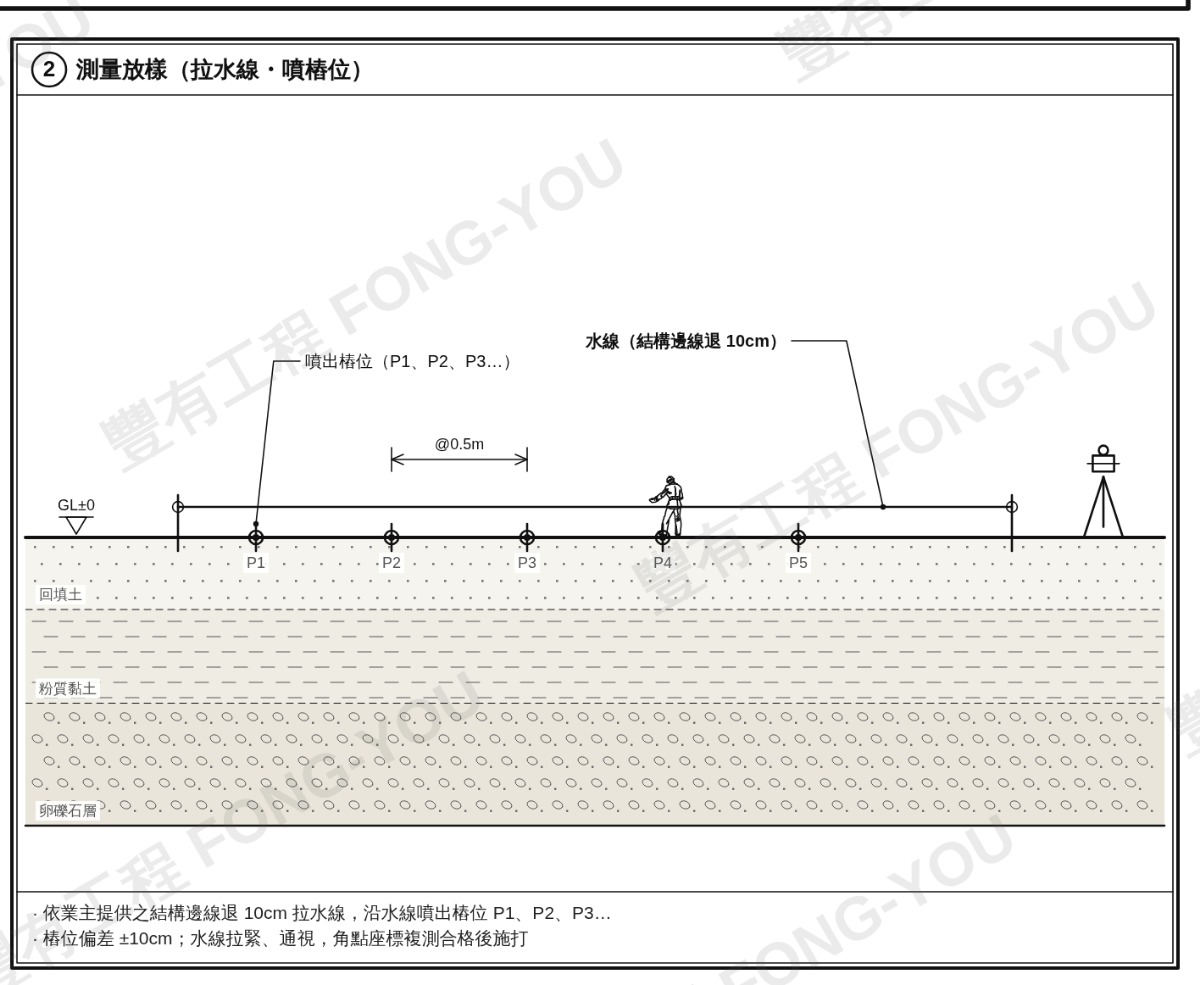

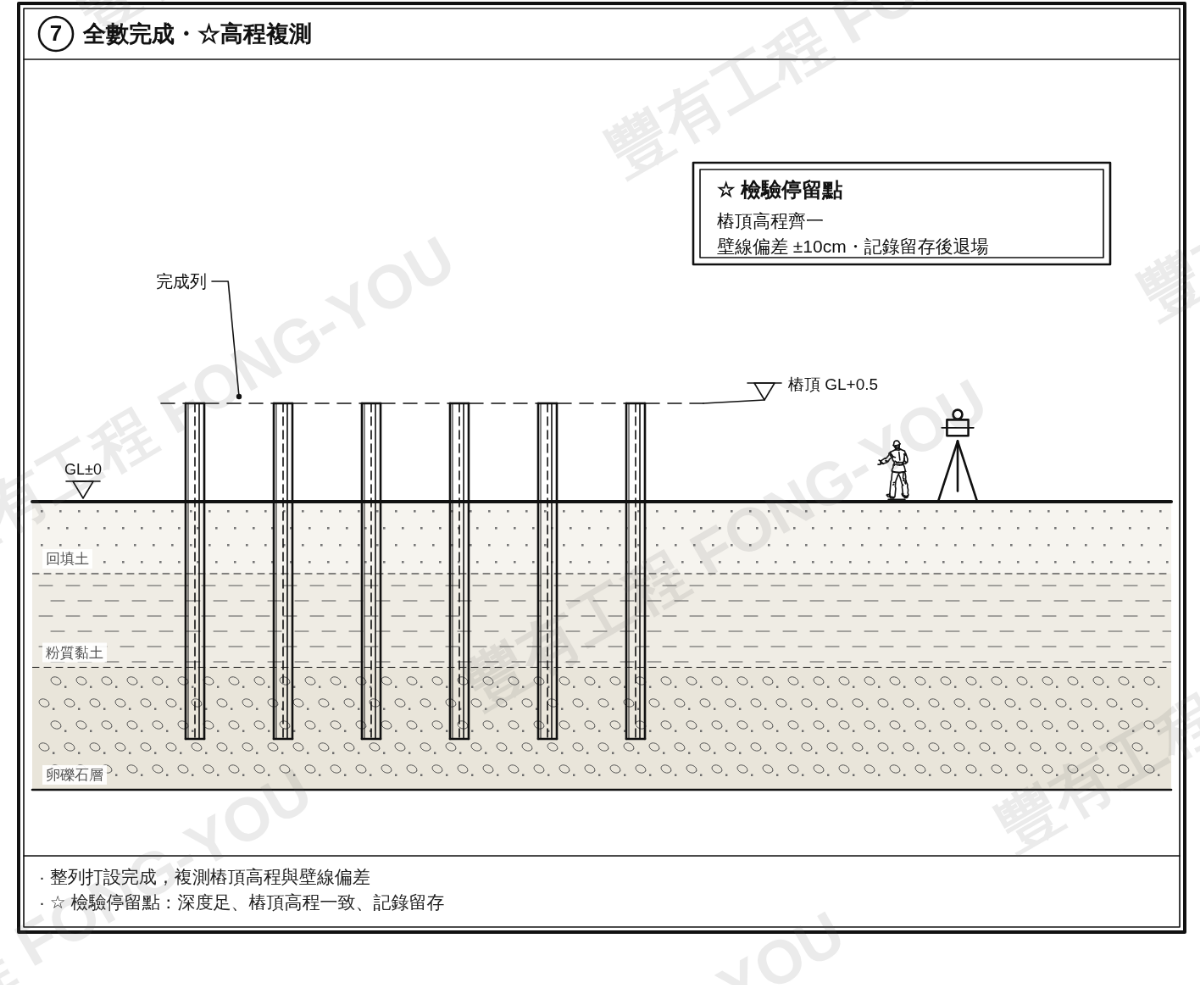

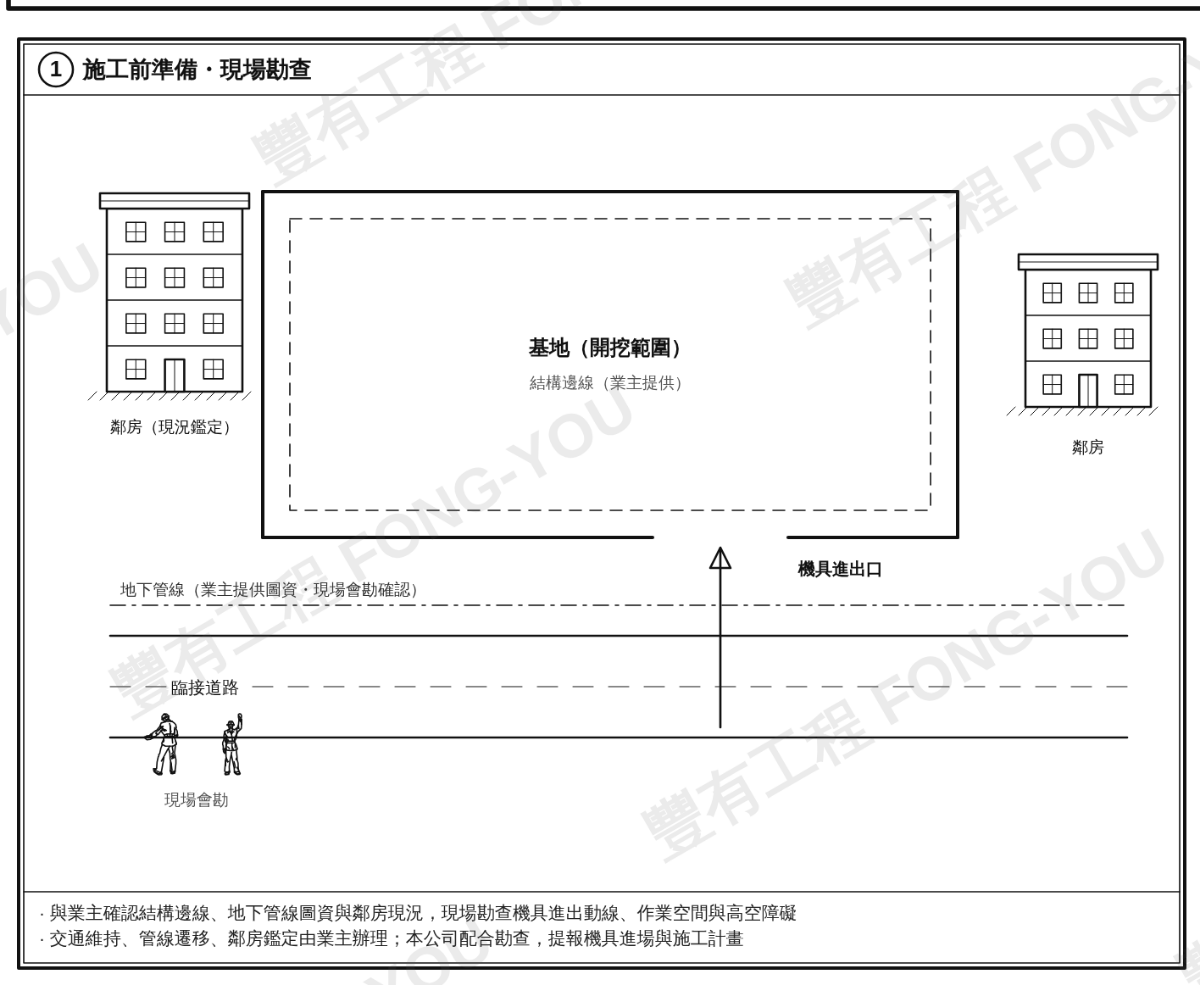

鋼軌樁的流程是:測量放樣定出樁位 → 材料進場檢驗 → 震動打樁機立樁 → 破碎機敲至設計高程 → 逐支收尾、間距控制 → 全數完成複測 → 地下結構完成後拔除回收。下面是直接打設的八個步驟, 取自我們自己的施工步驟圖說。

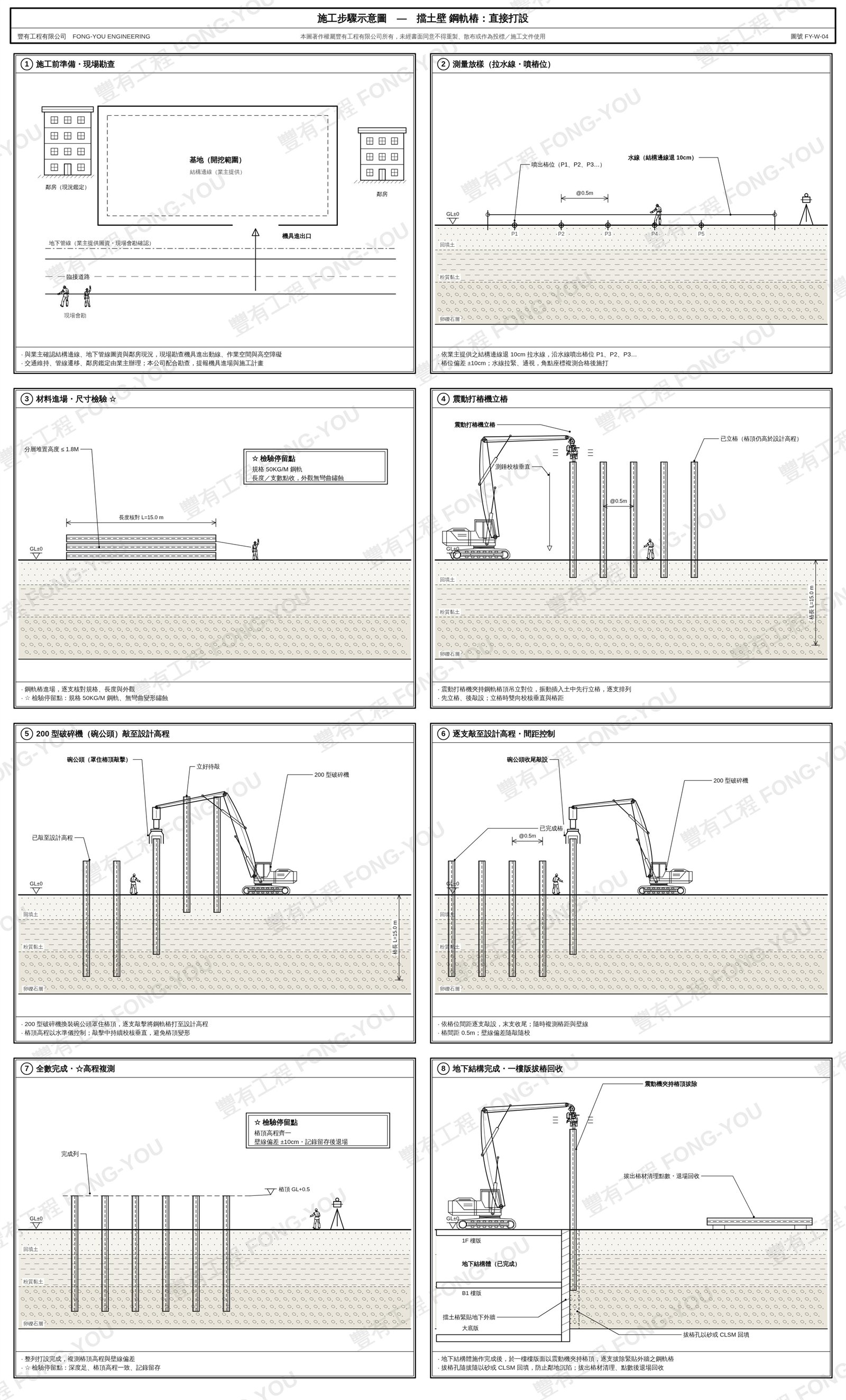

圖說來源:豐有工程有限公司《施工步驟示意圖》FY-W-04 擋土壁 鋼軌樁:直接打設 (點擊看完整圖說)。
本圖著作權屬豐有工程有限公司所有。
上列為直接打設的作法。遇貫入困難的地層另有
鑽堡引孔+打設與鑽掘引孔(螺旋鑽桿)+打設兩種作法,
先破碎或取出部分土體再行打設,施工步驟各有不同。
三、為什麼要先立樁、再敲設
鋼軌樁不是一支打到底,而是分成兩段做。這是它施工上最特別的地方。

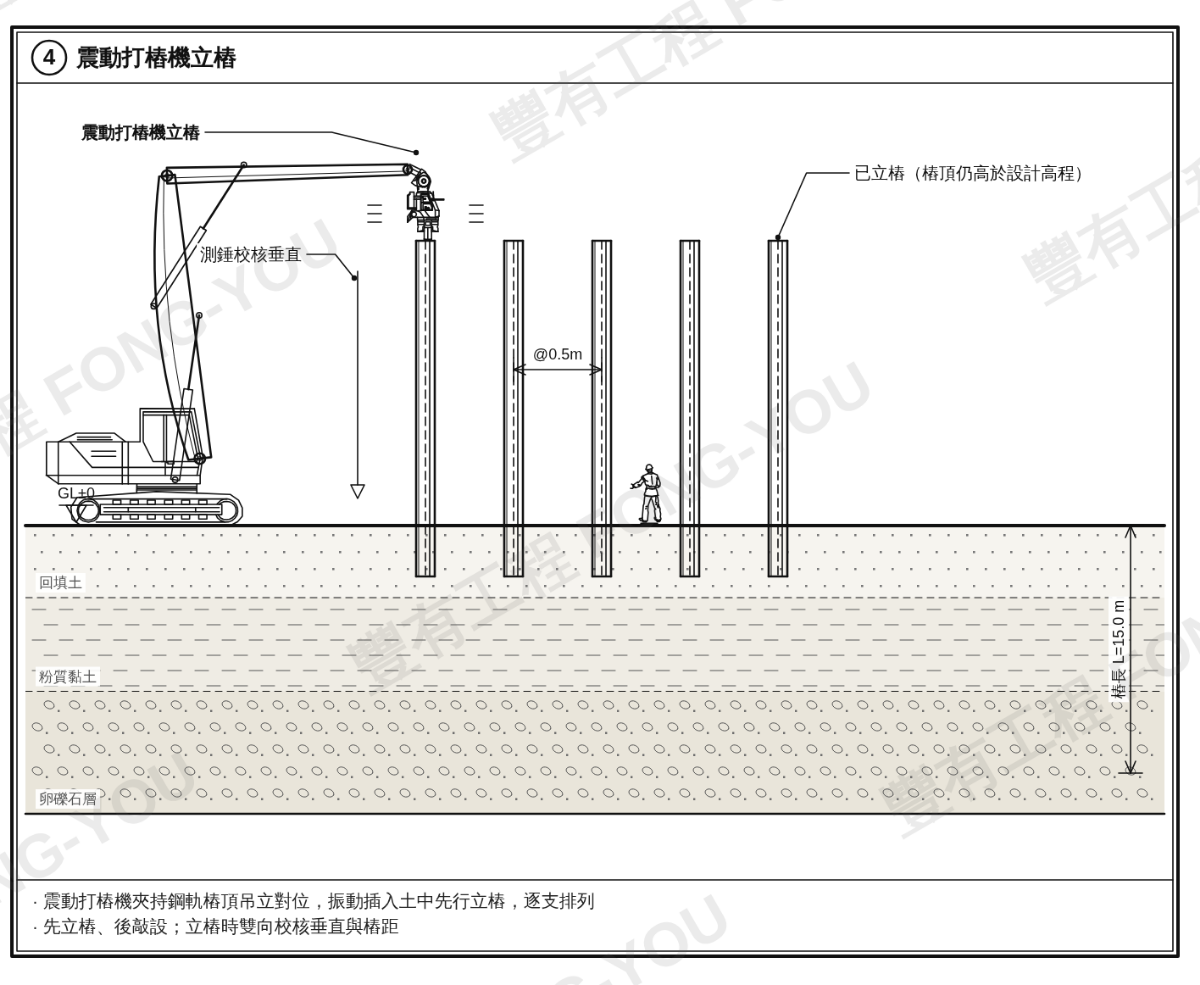

第一段:震動打樁機立樁
震動打樁機夾持樁頂吊立,振動插入土中先行立樁,逐支排列。 這個階段的目的不是打到設計深度,而是把整列先立好—— 樁頂此時仍高於設計高程。立樁時雙向校核垂直度與樁距。

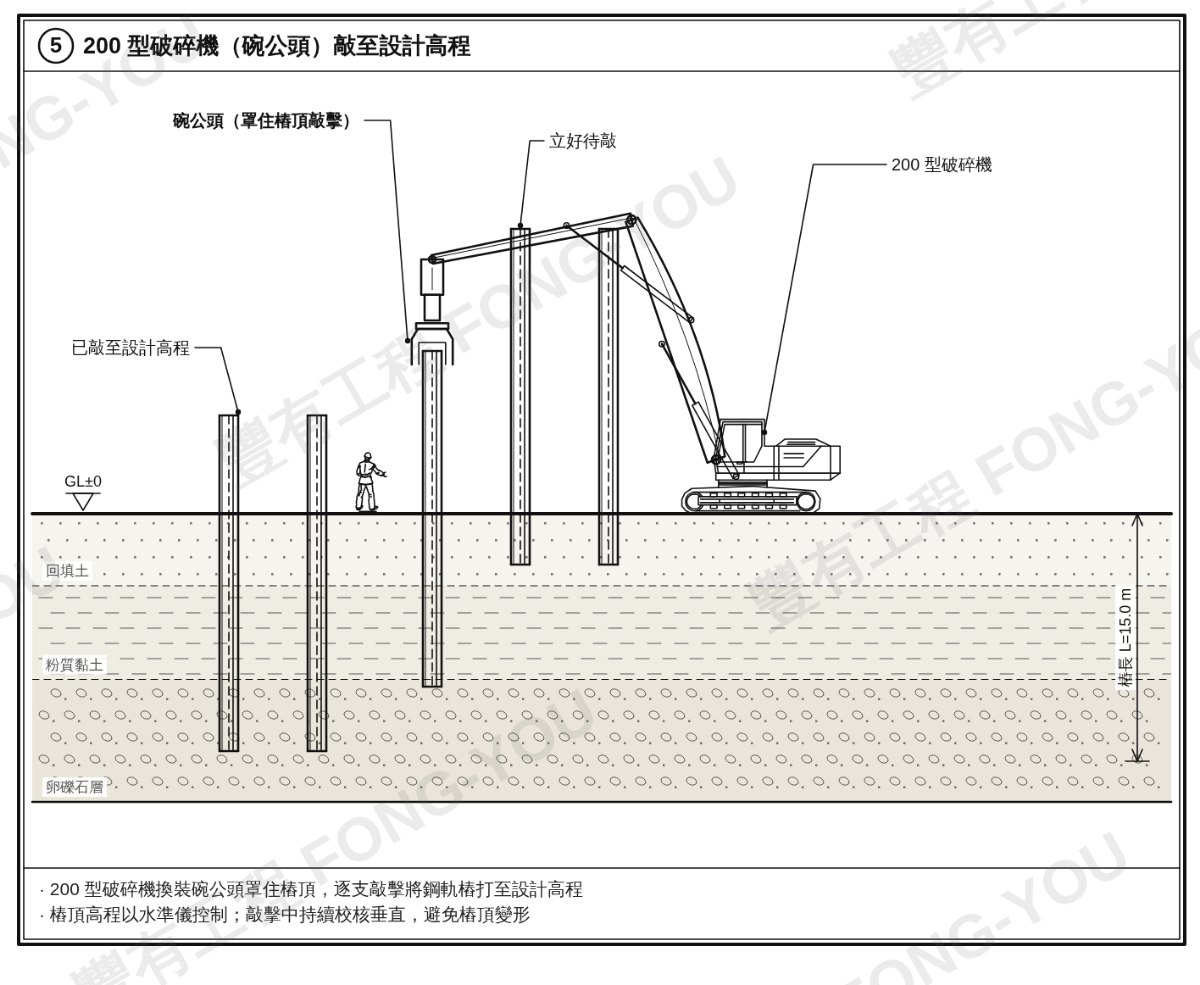

第二段:破碎機加碗公頭,敲至設計高程

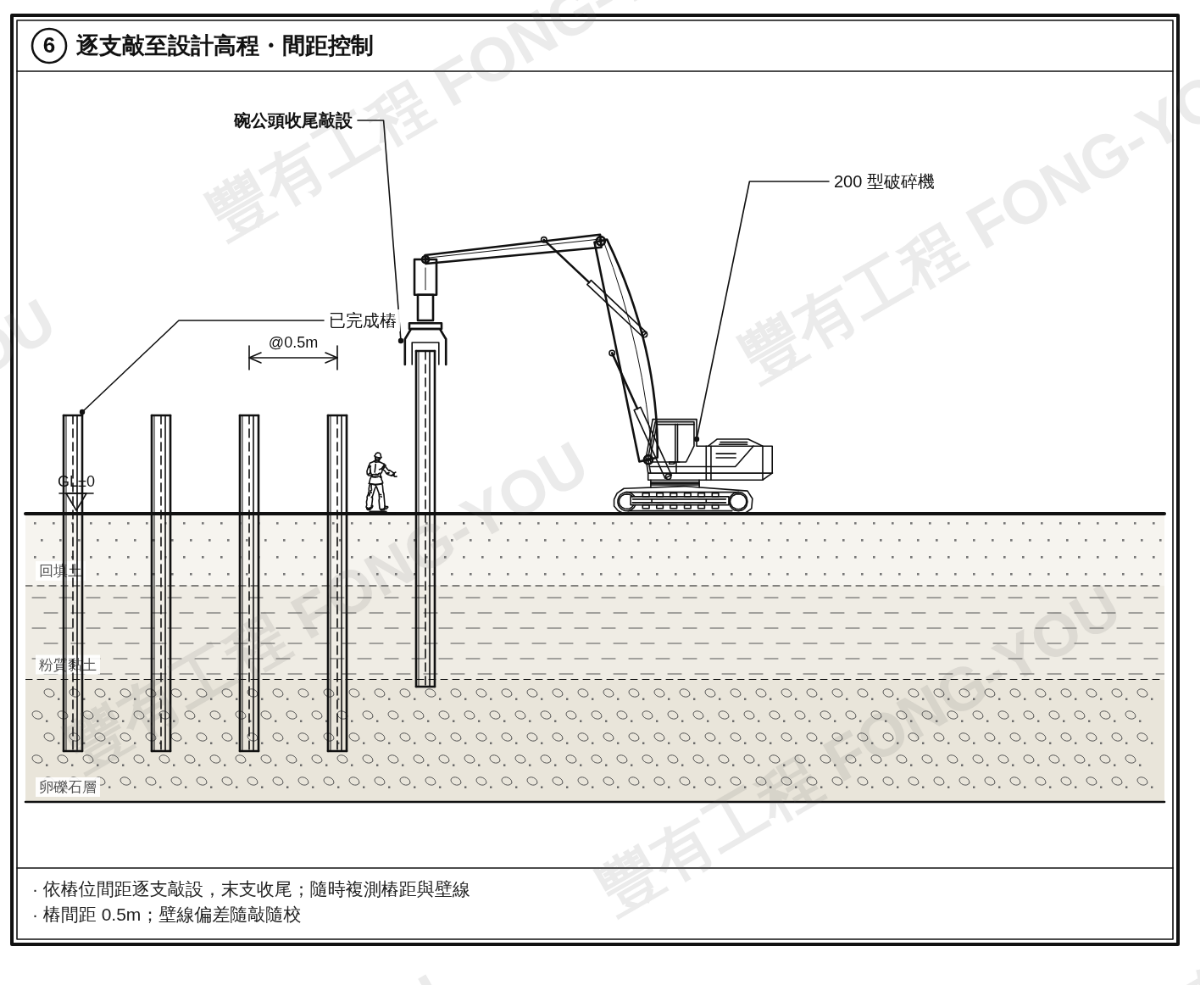

立好之後,換上 200 型破碎機、裝碗公頭, 逐支敲打至設計高程,樁頂高程以水準儀控制。
分兩段的好處在於:整列先立好,排列與間距在敲設之前就能校正; 敲設階段則專心控制樁頂高程與垂直度。逐支直接打到底的話, 位置跑掉就只能事後補救。
四、地質條件
貫入困難的地層
遇到卵礫石層或膠結良好的礫石,鋼軌樁同樣會打不到設計深度。 這種情況下不會硬打——而是改用鑽堡引孔或 鑽掘引孔(螺旋鑽桿)先處理,再行打設。 這是兩套不同的施工程序,工期與單價都不一樣,在評估階段就要決定。
軟弱地盤
貫入容易,但排樁式壁體的變位控制本來就不如連續壁體。 開挖階段的側向位移與鄰房沉陷都要更密切觀測。
地下水位
前面說過但值得再講一次:鋼軌樁不止水。 地下水位高於開挖面時,這個工法本身解決不了問題, 要在設計階段就決定止水的配套,而不是等開挖見水才處理。
五、拔除階段

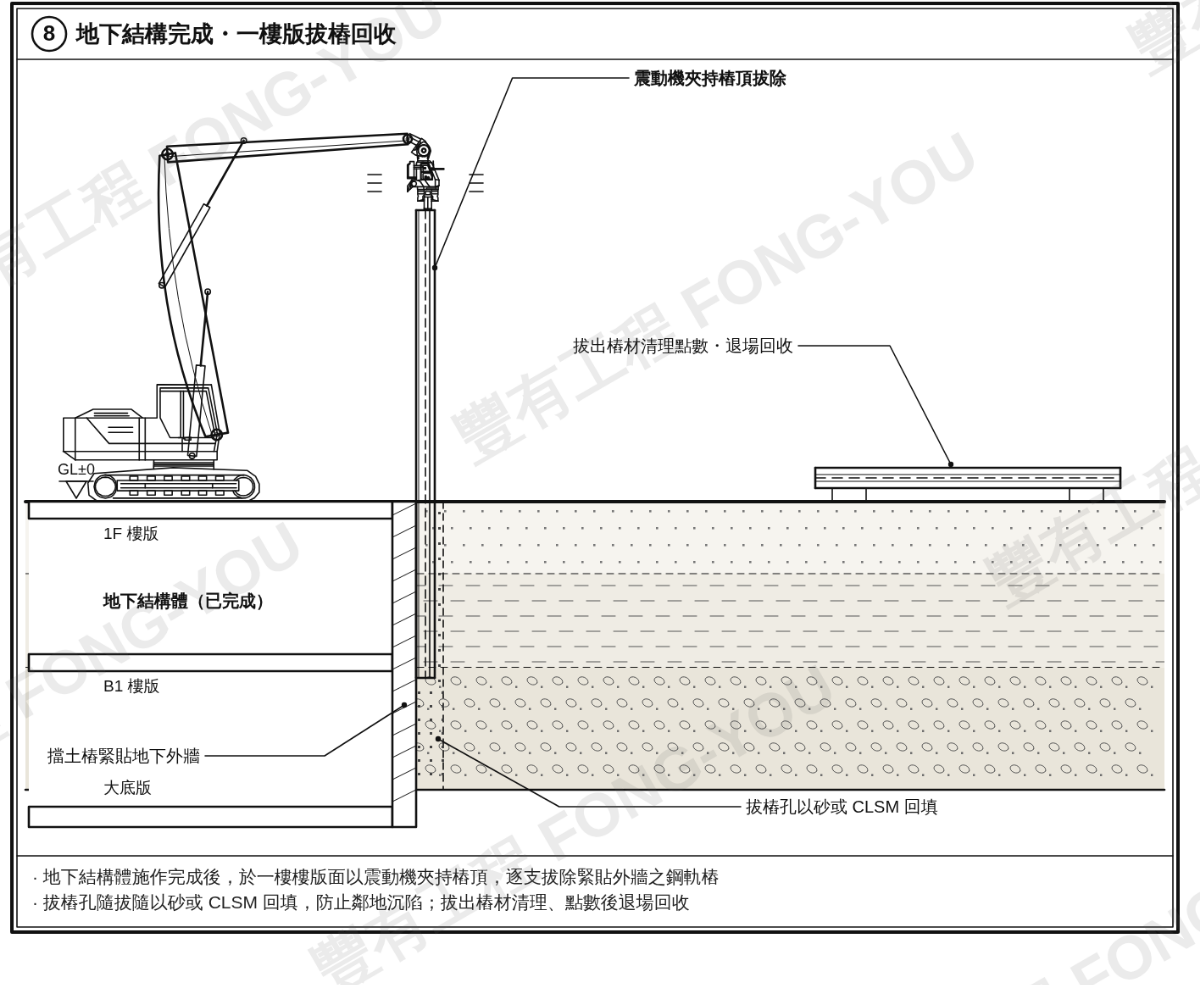

地下結構體完成後,於一樓樓版面以震動機夾持樁頂,逐支拔除。
樁孔必須確實填實
拔出後留下的樁孔要隨拔隨以砂或 CLSM 回填。 沒有確實填滿,周邊土壤會向內流失,地表沉陷就從這裡開始—— 而且下陷的位置常常不在工地內,是在隔壁。
樁材回收
拔出的鋼軌清理、點數之後退場回收。 這一段不只是收尾——回收率直接影響這個工法的成本結構。 打設與拔除過程中樁材有沒有受損,會反映在下一個案子的材料成本上。
六、報價需要哪些資料,以及影響單價的因素
要準備的資料
- 擋土支撐平面圖、剖面圖
- 地下結構平面圖、剖面圖
- 地質鑽探報告
- 預定工期
手上資料不齊也沒關係,先把有的傳過來,我們會告訴你還缺什麼。
影響單價的因素
- 是否需要引孔——直接打設、鑽堡引孔、鑽掘引孔是三種不同的程序
- 地質條件——貫入難易直接影響工率
- 樁長與樁位間距——間距決定用量
- 是否含拔除,以及樁孔回填的材料要求
- 地區與運距——機具進退場與材料運輸
- 周邊限制——施工時段限制、鄰房現況鑑定與觀測需求
報價時我們會一併說明是哪些因素造成的價差,不會只丟一個數字給你。
七、常見問題
鋼軌樁可以止水嗎?
不行。鋼軌樁是排樁式工法,樁與樁之間有設計間距,逐支打設、不相連接, 壁體本身沒有連續的止水界面。地下水位高於開挖面時,止水要另行評估處理,不能指望壁體本身。
為什麼鋼軌樁要分成立樁與敲設兩段?
先以震動打樁機把整列鋼軌振動插入土中立好,此時樁頂仍高於設計高程; 整列排好之後可以校核垂直度與樁距,再以破碎機逐支敲至設計高程。 順序反過來逐支打到底,排列與間距不容易控制。
鋼軌樁的材料可以重複使用嗎?
可以。鋼軌樁屬臨時擋土設施,拔除後清理、點數即可退場回收再用, 這也是它的成本結構跟一次性工法不同的原因。 前提是打設與拔除過程中樁材未受損變形。
鄰房有裂縫,一定是打樁造成的嗎?
不一定,但這正是施工前現況鑑定存在的理由。 沒有事前紀錄,責任歸屬就變成各說各話。這筆費用相對於爭議的代價很低。
